当前位置:首页建筑工程监理工程师土木建筑目标控制->某工程包括三幢结构相同的砖混住宅楼,组织单位工程流水,以每幢

某工程包括三幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。已知:(1)地面±0.000以下部分按土方开挖、基础施工、底层预制板安装、回填土4个施工过程组织固定节拍流水施工,流水节拍为2周;(2)地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工,各由专业工作队完成,流水节拍分别为4周、4周、2周。如果要求地上部分与地下部分最大限度地搭接,均不考虑间隔时间,试计算该工程施工总工期为()周。

  • A.12
  • B.14
  • C.22
  • D.26
查看答案 纠错
答案: C
本题解析:

2022/2021版教材P28-31

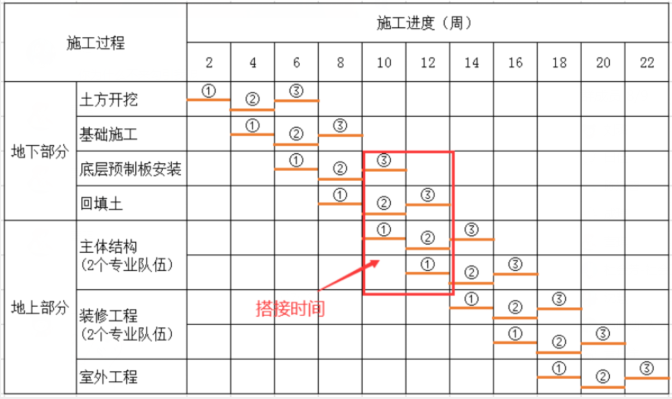

(1)地面±0.000以下工程组织固定节拍流水施工。施工过程:n=4;施工段:m=3;流水节拍:K=t=2(周)。工期T1=(m+n-1)×t=(3+4-1)×2=12(周)。

(2)地面以上组织加快的成倍流水施工。

施工过程:n=3;施工段:m=3。求流水步距:K=min(4,4,2)=2。求专业队数:b1=4/2=2,b2=4/2=2,b3=2/2=1;总队数n′=5。求增加专业队后的工期:T2=(m+n'-1)×K=(3+5-1)×2=14(周)。

(3)确定总工期:当第一幢住宅楼地下工程完成后即可进行地上工程,则总工期T=(T1-搭接时间)+T2=(12-2×2)+14=22(周)。

土木建筑目标控制,章节练习,流水施工

注意:当第一幢楼的地下回填完成之后,同时开始第二栋楼的地下和第一栋楼的地上。地上部分与地下部分最大限度地搭接即为第二栋楼和第三栋楼地下部分最后一个施工段的流水节拍之和,也就是2+2=4。所以在计算总工期时减去了4天的搭接时间。
