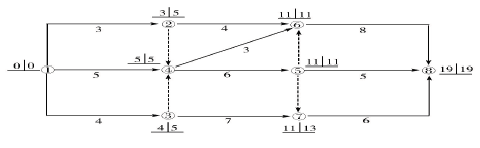

某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明()。
选项A 错。4-(0+4)=0;
选项B 对。关键节点的最早时间=最迟时间,即5=5,11=11;且5+6=11。
选项C 错。如上述理由,工作4-6 不是关键工作。5+3≠11
选项D 错。工作5-8 的总时差=19-(11+5)=3
选项E 对。工作7-8 的自由时差=19-(11+6)=2
