当前位置:首页建筑工程监理工程师土木建筑监理案例分析->某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,

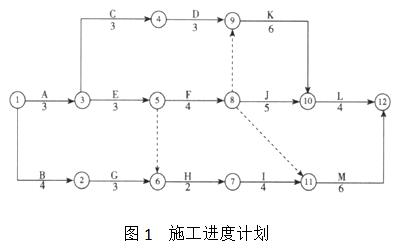

某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~M共13项工作,合同工期20周。合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。经项目监理机构批准的施工进度计划如图1所示,各项工作均按最早开始时间安排且匀速施工,图中数字单位:周。

土木建筑监理案例分析,章节练习,基础复习,建设工程进度控制

合同履行过程中,发生了下列事件:

事件1:由于工期较紧,经建设单位同意总承包单位将室内精装修和幕墙工程分包给具备相应资质的甲施工单位。甲施工单位经总承包单位同意后,将其承包范围内的幕墙工程分包给其具备相应资质的乙施工单位组织施工,将其承包范围内油漆的劳务作业分包给其具备资质的丙施工单位组织施工。

事件2:油漆工作B作业完成后,监理单位发现墙面油漆存在起泡、漆面毛糙等质量问题,经鉴定是油漆材质不合格导致。丙施工单位因返工劳务费共计增加2万元,工期增加2周,于是向甲施工单位提出索赔,甲施工单位便以油漆属建设单位供应为由向建设单位提出索赔。建设单位认为油漆在进场时已进行了相关的质量检验,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由甲施工单位承担。

事件3:F工作施工中,监理工程师例行检查时发现现场砌筑用水泥距离出厂时间已经4个月,施工单位虽出示了复验合格的报告,监理工程师认为此批水泥已过期,下令将此批水泥清退出场。

事件4:M工作施工中,因不可抗力原因,造成现场施工机械损坏,修复共计3万元,人员窝工费用1万元,工期增加1周,施工总承包单位向建设单位出索赔。

<1> 、指出图1所示施工总进度计划的关键线路以及工作B、I、J的总时差和自由时差。

<2> 、事件1中,分别指出总承包单位做法的不妥之处,说明理由。总包单位应提交的分包单位资格材料有哪些?

<3> 、事件2中的错误之处,并说明理由。

<4> 、监理工程师判定此批水泥过期失效并清退出场是否合理?并简述理由。

<5> 、各事件中,建设单位应批准的工期和费用补偿是多少?

查看答案 纠错
答案:
本题解析:

1.关键线路:1→3→5→8→9→10→12(或A→E→F→K→L)

B工作总时差1周,自由时差0;I工作总时差1周,自由时差0;J工作总时差1周,自由时差1。

2.总承包单位将室内精装修和幕墙工程分包的做法正确。因为总承包合同中约定,除主体结构外的其他分部分项工程施工,总承包单位可以依法分包。

总承包单位同意甲施工单位幕墙工程分包给乙施工单位的做法不正确。因为分包工程不允许再次分包,属违法分包。

总承包单位同意甲施工单位将油漆劳务作业分包给丙施工单位的做法正确。因为分包单位可将其劳务作业分包给具有相应资质的施工单位。

3. 错误一:甲施工单位向建设单位提出索赔。

因为该工程施行总承包,分包单位不得与建设单位发生直接的工作关系,甲施工单位应向总承包单位提出索赔,总承包单位再向建设单位提出索赔。

错误二:建设单位认为油漆在进场时已进行了相关的质量检验,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由甲施工单位承担。

因为合同中约定建设单位负责供应油漆等部分材料,建设单位应对其购买的材料质量负责。

4. 监理工程师判定此批水泥过期失效并清退出场不合理。

理由:按规范规定,当在使用中对水泥的质量存怀疑或水泥进厂超过三个月时,应进行复验,并按复验结果使用。此批水泥距离出场时间正好超过三个月,正确做法应该是进行复验,然后根据复试结果再作是否失效的判定。

5.事件2中,建设单位应批准的工期索赔是1周,费用补偿是2万元。

事件4中,建设单位应批准的工期索赔是1周,费用补偿是0。

工期补偿合计2周,费用补偿合计2万元。

更新时间:2021-11-06 02:47

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
