当前位置:首页建筑工程监理工程师土木建筑监理案例分析->背景:  某市政工程分为四个施工标段。某监理单位承担了该工程

背景:

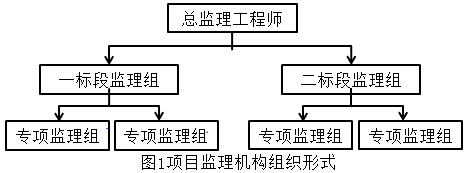

  某市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图1所示。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

一、二标段工程开工半年后,三、四标段工程相继准备开工,为适应整个项目监理工作的需要,总监理工程师决定修改监理规划,调整项目监理机构组织形式,按四个标段分别设置监理组,增设投资控制部、进度控制部、质量控制部和合同管理部四个职能部门,以加强各职能部门的横向联系,使上下、左右集权与分权实行最优的结合。

  总监理工程师调整了项目监理机构组织形式后,安排总监理工程师代表按新的组织形式调配相应的监理人员、主持修改项目监理规划、审批项目监理实施细则;又安排质量控制部签发一标段工程的质量评估报告;并安排专人主持整理项目的监理文件档案资料。

  总监理工程师强调该工程监理文件档案资料十分重要,要求归档时应直接移交本监理单位和城建档案管理机构保存。总监理工程师在安排工程计量工作时,要求监理员进行具体计量,由专业监理工程师进行复核检查。

  问题:

  1.图1所示项目监理机构属何种组织形式?说明其主要优点。

  2.调整后的项目监理机构属何种组织形式?画出该组织结构示意图,并说明其主要缺点。

  3.指出总监理工程师调整项目监理机构组织形式后安排工作的不妥之处,写出正确做法。

  4.指出总监理工程师提出监理文件档案资料归档要求的不妥之处,写出监理文件档案资料归档程序。

  5.指出总监理工程师在安排工程计量工作时,要求监理员进行具体计量,由专业监理工程师进行复核检查的不妥之处,说明正确做法。

查看答案 纠错
答案:
本题解析:

 1.主要考核考生对项目监理机构各种主要组织结构的形式及其优缺点的掌握程度。

  项目监理机构的组织形式主要有直线制、职能制、直线职能制、矩阵制组织机构等。图1所示的组织结构是直线制组织形式。直线制组织形式的优点有:机构简单,权力集中,命令统一,职责分明,迅速,隶属关系明确。

  2.主要考核考生对项目监理机构组织结构形式中的矩阵制组织结构的特点和优缺点的掌握程度。

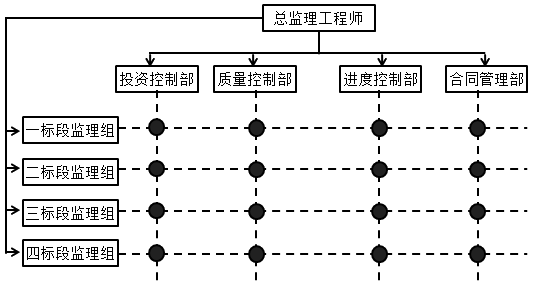

  总监理工程师调整后的组织结构为矩阵制组织形式。组织结构示意图如下图所示。矩阵制组织形式的缺点有:纵横协调工作量大;矛盾指令处理不当,会产生扯皮现象。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

3.主要考核考生对项目监理机构组织形式特点及适用性的掌握程度。总监理工程师决定修改监理规划,调整项目监理机构组织形式的目的,应该是发挥矩阵制组织形式的优点,即把按管理职能划分的部门和按标段划分的监理组结合起来组成一个矩阵,使同一名管理人员,既同原职能部门保持组织与业务上的联系,又参加部门的工作。为了保证完成一定的管理目标,每个标段监理组都设负责人,在负责人的直接领导下进行工作。成员受双重领导,一方面受标段监理组的领导,另一方面又受原属职能部门的领导。

  基于上述知识,总监理工程师调整项目监理机构组织形式后安排工作的不妥之处和正确做法如下:

  (1)责成总监理工程师代表主持调配相应监理人员不妥。正确做法:应由总监理工程师主持。

  (2)责成总监理工程师代表主持修改项目监理规划不妥。正确做法:应由总监理工程师主持。

  (3)责成总监理工程师代表审批项目监理实施细则不妥。正确做法:应由总监理工程师审批。

  (4)责成质量控制部签发一标段质量评估报告不妥。正确做法:应由总监理工程师签发。

  (5)指定专人主持整理监理文件档案资料不妥。正确做法:应由总监理工程师主持。

  4.主要考核考生对监理文件档案资料管理程序的掌握程度。国家对建设工程档案归档有明确的规定,施工单位、监理单位应在工程验收前将工程档案按合同或协议规定的时间、套数移交给建设单位,办理移交手续。

  总监理工程师提出监理文件档案资料归档时直接移交城建档案管理机构不妥。正确的归档程序为:项目监理机构向监理单位移交归档,监理单位向建设单位移交归档,建设单位向城建档案管理机构移交归档。

  5.由专业监理工程师进行工程计量,监理员复核工程计量有关数据。故总监理工程师的做法不妥。

更新时间:2021-10-13 01:32

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
