某工程建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段监理,经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。

  为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:①六个职能管理部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;②在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改。如未整改,则由相应标段项目监理组负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议,会后总监理工程师对监理规划审核批准后报送建设单位。

  在报送的监理规划中,项目监理人员的部分职责分工如下:

  (1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认;

  (2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔;

  (3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期;

  (4)质量控制组负责人审批项目监理实施细则;

  (5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。

  问题:

  1.绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。

  2.指出总监理工程师工作中的不妥之处,写出正确做法。

  3.指出项目监理人员职责分工中的不妥之处,写出正确做法。

查看答案 纠错
答案:
本题解析:

1.主要考核考生对监理组织机构的设置及直线职能制组织结构形式优缺点的掌握程度。

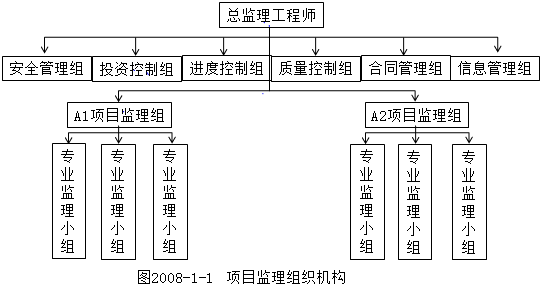

  (1)在绘制本项目监理组织机构时,要注意A1、A2标段两个项目监理组与六个职能部门之间没有指令关系。项目监理组织机构如图所示。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

(2)采用直线职能制的优点:直线领导、统一指挥、职责清楚和目标管理专业化。缺点:职能部门与指挥部门易产生矛盾,信息传递路线长,不利于互通情报。

  2.主要考核考生对总监理工程师在监理规划编审和报送中的工作要点,职能部门与A1、A2之间的工作关系,在发文过程中对总、分包施工单位的关系和签发《工程暂停令》要求的掌握程度。

  总监理工程师在工作中的不妥之处和正确做法如下:

  (1)安排项目监理组负责人主持编制监理规划不妥,监理规划应由总监理工程师主持编制。

  (2)要求按A1和A2标段分别编制两个监理规划不妥,监理规划应按监理项目进行编制,而非按标段进行编制。

  (3)要求六个职能管理部门直接对A1、A2标段的施工单位进行管理不妥,六个职能管理部门应作为总监理工程师的参谋,不能直接对A1、A2标段的施工单位进行管理,只能对A1、A2标段监理组进行业务指导,由A1、A2标段的监理组对施工单位进行管理。

  (4)A2标段项目监理组的专业监理工程师直接通知乙施工单位整改不妥,由于乙施工单位是甲施工单位的分包,专业监理工程师应直接通知甲施工单位,由甲施工单位通知乙施工单位的整改。

  (5)安排相应标段项目监理组负责人签发《工程暂停令》不妥,《工程暂停令》应由总监理工程师签发。

  (6)总监理工程师主持召开第一次工地会议不妥,第一次工地会议应由建设单位主持。

  (7)监理规划在第一次工地会议后报建设单位不妥,应在第一次工地会议前报建设单位。

  (8)监理规划由总监理工程师审核批准不妥,应由监理单位技术负责人审核批准。

  3.主要考核考生对总监理工程师不能委托的相关工作的掌握程度。

  项目监理人员职责分工的不妥之处和正确做法如下:

  (1)投资控制组负责人签发工程款支付证书不妥,工程款支付证书应由总监理工程师签发。

  (2)合同管理组负责处理工程索赔不妥,工程索赔应由总监理工程师负责。

  (3)进度控制组负责人审批工程延期不妥,工程延期应由总监理工程师审批。

  (4)质量控制组负责人审批监理实施细则不妥,监理实施细则应由总监理工程师审批。

  (5)项目监理组负责人调换不称职的监理人员不妥,应由总监理工程师调换不称职的监理人员。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

更新时间:2021-11-03 01:59

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
