当前位置:首页建筑工程监理工程师土木建筑监理案例分析-> 某实施监理的工程,在招标和施工阶段发生如下事件:  事件1

 某实施监理的工程,在招标和施工阶段发生如下事件:

  事件1:招标单位要求:投标人报价不得低于的招标人规定的最低投标限价;投标人提交的投标保证金必须从其基本账户转出;中标人的投标保证金不予退还;投标人在投标截止日前撤回或投标截止日后撤销投标文件的,投标保证金不予退还。

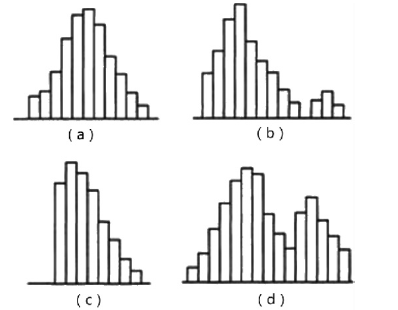

  事件2:项目监理机构进行框架梁混凝土试块抗压强度数据统计分析,不同部位统计时出现了如图1所示的四种分布的直方图。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

 事件3:施工单位完成自检工作后,总监理工程师要求总监理工程师代表组织工程竣工预验收,专业监理工程师组织编写工程质量评估报告,该报告经总监理工程师审核签字后方可直接报送建设单位。

1、指出事件1中招标单位的要求是否正确,说明理由。

2、事件2中四种直方图是否正常,若不正常说明其类型及形成的主要原因。

3、指出事件3中总监理工程师要求的不妥之处,写出正确做法。

查看答案 纠错
答案:
本题解析:

1.招标单位要求投标人报价不得低于的招标人规定的最低投标限价不正确。因为《招投标实施条例》规定,招标人不得规定最低投标限价。

  招标单位要求投标人提交的投标保证金必须从其基本账户转出正确。因为《招投标实施条例》规定,投标保证金应当从其基本账户转出。

招标单位要求中标人的投标保证金不予退还不正确。因为《招投标实施条例》规定,招标人最迟应当在书面合同签订后5日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息;

  招标单位要求投标人在投标截止日后撤销投标文件的,投标保证金不予退还正确。招标单位要求投标人在投标截止日前撤回投标文件的,投标保证金不予退还不正确。因为《招投标实施条例》规定,投标人在投标截止日后撤销投标文件的,招标人应当自收到投标人书面撤回通知之日起5日内退还,投标截止日后投标人撤销投标文件的,招标人可以不退还投标保证金。

2.事件2中,四种直方图的类型及其形成原因如下:

(a)属于正常型。

(b)属于孤岛型。形成原因:原材料发生变化,或临时由他人顶班作业。

(c)属于绝壁型。形成原因:数据收集不正常,可能有意识地去掉下限以下的数据,或是在检测过程中存在某种人为因素所造成的。

(d)属于双峰型。形成原因:用两种不同方法或两台设备或两组工人进行生产,然后把两方面数据混在一起整理产生的。

3.总监理工程师要求的不妥之处有:

(1)要求总监理工程师代表组织竣工预验收。正确做法:总监理工程师应组织竣工预验收。

(2)要求专业监理工程师组织编写工程质量评估报告。正确做法:总监理工程师应组织编写工程质量评估报告。

(3)要求工程质量评估报告经总监理工程师审核签字后直接报建设单位。正确做法:工程质量评估报告应经监理单位技术负责人审核签字后方可报送建设单位。

更新时间:2021-11-11 05:08

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
