当前位置:首页 → 建筑工程 → 监理工程师 → 土木建筑监理案例分析->某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,

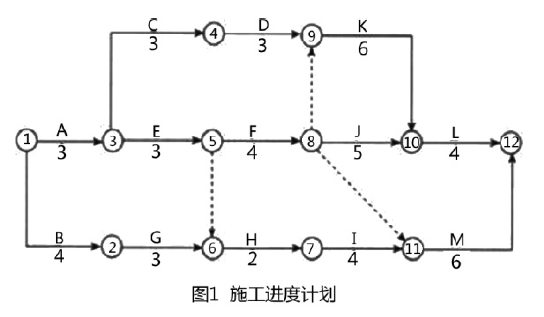

某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~M共13项工作,合同工期20周。合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。经项目监理机构批准的施工进度计划如图1所示,各项工作均按最早开始时间安排且匀速施工,图中数字单位:周。
合同履行过程中,发生了下列事件:
事件1:由于工期较紧,经建设单位同意总承包单位将室内精装修和幕墙工程分包给具备相应资质的甲施工单位。甲施工单位经总承包单位同意后,将其承包范围内的幕墙工程分包给其具备相应资质的乙施工单位组织施工,将其承包范围内油漆的劳务作业分包给其具备资质的丙施工单位组织施工。
事件2:油漆工作B作业完成后,监理单位发现墙面油漆存在起泡、漆面毛糙等质量问题,经鉴定是油漆材质不合格导致。丙施工单位因返工劳务费共计增加2万元,工期增加2周,于是向甲施工单位提出索赔,甲施工单位便以油漆属建设单位供应为由向建设单位提出索赔。建设单位认为油漆在进场时已进行了相关的质量检验,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由甲施工单位承担。
事件3:F工作施工中,因不可抗力原因,造成现场施工机械损坏,修复共计3万元,人员窝工费用1万元,工期增加1周,施工总承包单位向建设单位出索赔。
1、指出图1所示施工总进度计划的关键线路以及工作B、I、J的总时差。
2、事件1中,分析总承包单位做法是否正确,说明理由。
3、事件2中的错误之处,并说明理由。
4、各事件中,建设单位应批准的工期和费用补偿是多少?
1.关键线路:1-3-5-8-9-10-12(或A-E-F-K-L)
B工作总时差1周;I 工作总时差 1周;J工作总时差1周。
2.总承包单位将室内精装修和幕墙工程分包的做法正确。因为总承包合同中约定,除主体结构外的其他分部分项工程施工,总承包单位可以依法分包。
总承包单位同意甲施工单位幕墙工程分包给乙施工单位的做法不正确。因为分包工程不允许再次分包,属违法分包。
总承包单位同意甲施工单位将油漆劳务作业分包给丙施工单位的做法正确。因为分包单位可将其劳务作业分包给具有相应资质的施工单位。
3.错误一:甲施工单位向建设单位提出索赔。
因为该工程施行总承包,分包单位不得与建设单位发生直接的工作关系,甲施工单位应向总承包单位提出索赔,总承包单位再向建设单位提出索赔。
错误二:建设单位认为油漆在进场时已进行了相关的质量检验,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由甲施工单位承担。
因为合同中约定建设单位负责供应油漆等部分材料,建设单位应对其购买的材料质量负责。
4.事件2中,建设单位应批准的工期索赔是1周,费用补偿是2万元。
事件3中,建设单位应批准的工期索赔是1周,费用补偿是0。
工期补偿合计2周,费用补偿合计2万元。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
