当前位置:首页建筑工程监理工程师土木建筑监理案例分析->某工程项目,在钢筋混凝土施工过程中监理人员发现:(1)按合同

某工程项目,在钢筋混凝土施工过程中监理人员发现:(1)按合同约定由建设单位负责采购的一批钢筋虽供货方提供了质量合格证,但在使用前的抽检试验中材质检验不合格;(2)在钢筋绑扎完毕后,施工总承包单位未通知监理人员检查就准备浇筑混凝土;(3)该部位施工完毕后,混凝土浇筑时留置的混凝土试块试验结果没有达到设计要求的强度。

  问题:

  1.试用因果分析图法对影响质量的大小因素进行分析。

  2.对施工过程中出现的问题,监理人员应如何处理?

  3.简述工程施工阶段隐蔽工程验收的主要项目及内容。

查看答案 纠错
答案:
本题解析:

1.(1)给出主干,在主干右端注明所要分析的质量问题—混凝土强度不足。(应将主干用粗或空箭杆表达,箭头向右)。

  (2)绘出大枝,应按人、机械、材料、工艺、环境五大因素绘制,要求五大因素必须全部标出,因素名称应标于箭尾,大枝可绘成无箭头的枝状,也可绘成箭状(有箭头),但其箭头应指向主干。

  (3)绘出主要的中枝,即对大枝的因素进一步分析其主要原因(例如对人的因素中,可再分为:有情绪、责任心差等)。答题时可重点分析其中重要的因素,若无特别说明应尽可能将各大枝因素绘出中枝,并标明中枝的内容。用箭杆表示的中枝,箭头要指向大枝。

  (4)绘出必要的小枝,即对某个中枝分析出的问题进一步分析其产生的原因(例如对中枝“有情绪”再分为:分工不当、福利差等)。用箭杆表示的小枝,箭头要指向中枝。

  (5)分析更深入的原因,完成因果分析图。

  2.对施工过程中出现的问题,监理人员应:

  (1)指令承包单位禁止使用该批钢筋,通知建设单位、总承包单位共同研究处理方案。如该批钢筋不能用于工程即指令退场;如可降级使用,应与建设、设计、总承包单位共同确定处理方案。

  (2)指令施工单位不得进行混凝土的浇筑。监理人员收到施工单位报验单后按验收标准检查验收,合格后签署钢筋隐蔽工程报验申请表。如钢筋隐蔽检查不合格,应禁止混凝土的浇筑并通知承包单位对钢筋工程返修或返工。

  (3)混凝土试块硬度不够,指令停止相关部位继续施工;请具有资质的法定检测单位进行该部分混凝土结构的检测;检测结果如能达到设计要求,监理工程师予以验收;经检验达不到设计要求,但经原设计单位核算认为能够满足结构安全和使用功能要求的予以验收;否则进行返修或加固处理,经返修或加固处理仍不能满足安全使用要求的,不予验收。

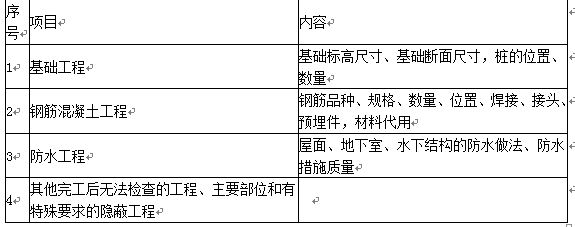

  3.隐蔽工程验收的主要项目及内容如表2-1所示。

  隐蔽工程验收的主要项目及内容 表2-1

土木建筑监理案例分析,章节练习,土木建筑监理案例分析

更新时间:2021-11-10 08:02

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
