某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件:
事件1:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现质量问题。经分析,有下列原因:①现场施工人员未经培训;②混凝土浇筑顺序不当;③振掏器性能不稳定;④雨天进行钢筋焊接;⑤施工场地狭窄;⑥钢筋锈蚀严重。
事件2:施工单位因违规作业发生一起质量事故,该事故发生后,总监理工程师签发《工程暂停令》。事故调查组进行调查后,出具了事故调查报告。项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。
问题:
1.针对事件1将项目监理机构分析的①~⑥项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。
2.写出项目监理机构接到事故调查报告后对该事故的处理程序。
问题解析:
本案例考查工程质量事故划分等级和项目监理机构对于质量事故的处理程序。我国现行对工程质量通常采用按造成损失严重程度进行分类,其基本分类如下:
(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤(包括急性工业中毒,下同),或者1亿元以上直接经济损失的事故;
(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;
(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;
(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者1000万元以下直接经济损失的事故。项目监理机构接到事故调查报告后首先要求施工单位提出事故处理方案,经建设、设计、监理单位审查同意并共同签认后由施工单位执行;监督检查施工单位按签认的处理方案进行返修、加固处理;检查验收事故处理后的工程质量;工程质量满足要求后,签发《工程复工令》。

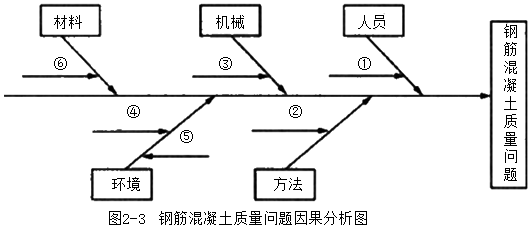

1.事件1中,钢筋混凝土质量问题因果分析图如图2-3所示:
2.项目监理机构接到事故调查报告后对该事故的处理程序应为:
①首先要求施工单位提出事故处理方案,经建设、设计、监理单位审查同意并共同签认后,由施工单位执行;
②监督检查施工单位按签认的处理方案进行返修、加固处理;
③检查验收事故处理后的工程质量;
④工程质量满足要求后,签发《工程复工令》。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
