当前位置:首页建筑工程监理工程师土木建筑监理案例分析->某工程,施工单位按招标文件中提供的工程量清单作出报价(表2-

某工程,施工单位按招标文件中提供的工程量清单作出报价(表2-24)。施工合同约定:工程预付款为347万元,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。经项目监理机构批准的施工进度计划如图2-25所示(时间单位:月)。

  施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N。根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月。N分项工程的工料机费用为400元/m3,管理费为工料机费用的10%,利润率为5%,风险按工料机费用、管理费和利润之和的0.0341考虑。N分项工程的工程量为3000m3。

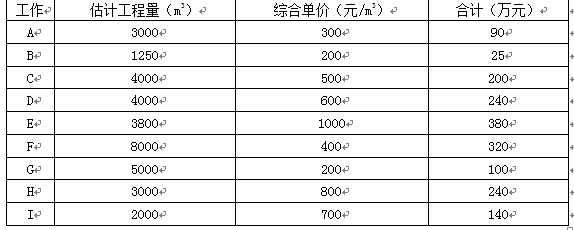

  工程量清单报价表 表2-24

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

问题:

  1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

  2.新增分项工程N的综合单价及增加的工程费是多少?

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

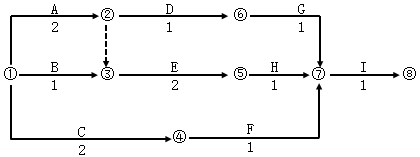

      图2-25 施工进度计划

  3.该工程分部分项工程费用合计是多少?增加N工作后的分部分项工程费用合计是多少?

  4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异。在表2-25中填入H、I、N三项工作分月费用。

  分部分项工程分月费用(万元)表2-25

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

查看答案 纠错
答案:
本题解析:

 1.(1)施工单位要求建设单位另行支付工程保护措施费不合理,该部分费用已包括在合同中;

  (2)施工单位要求建设单位另行支付安全防护费不合理,该费用属于施工单位支付的费用。

  2.工程变更后增加的款额:

  (1)N分项工程的工料机费用=400(元/m3);

  (2)管理费=(1)×10%=400×10%=40(元/m3);

  (3)利润=[(1)+(2)]×5%=(400+40)×5%

       =22(元/m3);

  (4)风险费=[(1)+(2)+(3)]×0.0341

        =(400+40+22)×0.0341=15.75(元/m3);

  (5)N分项工程的综合单价

     =(1)+(2)+(3)+(4)

     =400+40+22+15.75=477.75(元/m3);

  (6)工程变更后增加的工程费=477.75×3000

     =1433250(元)=143.33(万元)。

  3.(1)该工程分部分项工程费用合计

      =90+25+200+240+380+320+100+240+140

      =1735(万元);

  (2)增加N工作后的分部分项工程费用合计

     =1735+143.33=1878.33(万元)。

  4.(1)H工作6月份分部分项工程费用=240(万元);

  (2)I工作7月份分部分项工程费用=140(万元);

  (3)N工作5月份分部分项工程费用=143.33(万元)。按计算结果填入表2-26。

  分部分项工程分月费用(万元)  表2-26

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

更新时间:2021-11-04 16:06

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
