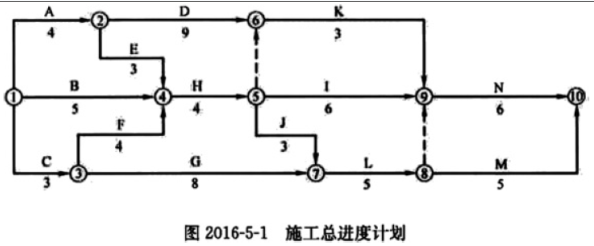

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经总监理工程师批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件:
事件2:施工中遭遇不可抗力,导致工作G停工2个月、工作H停工1个月,并造成施工的单位20万元的窝工损失。为确保工程按原计划工期完成,产生赶工费15万元。施工单位向项目监理机构提出申请,要求费用补偿35万元,工程延期3个月。
问题:
1、确定图5-1施工总进度计划的总工期及关键工作,计算工作G的总时差。
3、事件2中,项目监理机构应批准的费用补偿和工程延期分别为多少?说明理由
1、(1)对于初始计划,总工期为25个月;
(2)关键线路为:①→②→④→⑤→⑦→⑧→⑨→⑩和①→③→④→⑤→⑦→⑧→⑨→⑩;
关键工作为A、C、E、F、H、J、L、N;
(3)工作总时差——在不影响工期的前提下工作具有的机动时间= min(关键线路的持续时间之和-某工作所处线路的持续时间之和)
工作G的总时差为3个月。
3、(1)应批准的费用补偿为 15 万元;
理由:不可抗力造成窝工费不予补偿,建设单位要求赶工发生的费用应予补偿。
(2)不应批准工程延期;
理由: H工作为关键工作,停工一个月影响工期一个月;但停工1个月后在建设单位要求下通过赶工按使H工作原计划时间完成,所以不影响总工期。而工作G有3个月的总时差,停工2个月不影响总工期
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
