某工程,签约合同价为25000万元,其中暂列金额为3800万元,合同工期24个月,预付款支付比例为签约合同价( 扣除暂列金额 )的20%。自施工单位实际完成产值达4000万元后的次月开始分5个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的90%签认
工程实施过程中发生如下事件:
事件1:基础工程施工中,由于相邻外单位工程施工的影响,造成基坑局部坍塌,已完成的工程损失40万元,工棚等临时设施损失3.5万元,工程停工5天。施工单位按程序提出索赔申请,要求补偿费用43.5万元、工程延期5天。建设单位同意补偿工程实体损失40万元,工期不予顺延。 事件4:工程施工至第7个月,专业监理工程师发现混凝土工程出现质量事故,施工单位于次月返工处理合格,该返工部位对应的分部分项工程费为28万元。
事件5:工程施工至第8个月,发生不可抗力事件,确认的损失有:
①在建永久工程损失20万元;
②进场待安装的设备损失3.2万元;
③施工机具闲置损失8万元;
④工程清理花费5万元。

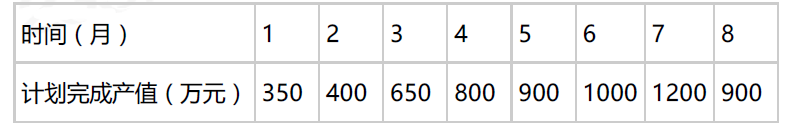

施工单位计划完成产值 表6-1
问题:
1.本工程预付款是多少万元。按计划完成产值考虑,预付款应在开工后第几个月起扣?
2.针对事件1,指出建设单位做法的不妥之处,写出正确做法。
3.针对事件4,若施工单位各月均按计划完成施工产值,项目监理机构在第4个月应签认的进度款是多少万元?
4.针对事件5,逐条指出各项损失的承担方( 不考虑工程保险 ),建设单位应承担的损失是多少万( 计算结果保留2位小数 )
问题1.(1)工程预付款 (25000 - 3800)×20% = 4240(万元);
(1)1~6月份计划完成产值= 350 + 400 + 650 + 800 + 900 + 1000 = 4100(万元) > 4000(万元);
所以预付款应从开工后第7个月起扣。
问题2. (1)不妥之处:建设单位同意补偿工程实体损失40万元,工期不予顺延。
正确做法:建设单位应补偿工程实体损失和临时设施损失共计43.5万元,工期顺延5天。
问题3. 第 4 个月 800×90%=720(万元)
问题4.
(1)
①在建永久工程损失20万元——应由建设单位承担;
②进场待安装的设备损失3.2万元——应由建设单位承担;
③施工机具闲置损失8万元——应由施工单位承担;
④工程清理耗费5万元——应由建设单位承担;
(2)建设单位应承担的损失费合计: 20 + 3.2 + 5= 28.20 ( 万元 )。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
