某工程, 签约合同价为 30850 万元,合同工期为 30 个月, 预付款为签约合同价的 20%,从开工后第 5 个月开始分 10 个月等额扣回。工程质量保证金为签约合同价的 3%,开工后每月按进度款的 10%扣留,扣留至足额为止。施工合同约定,工程进度款按月结算。

因清单工程里偏差和工程设计变更等导致的实际工程里偏差超过15%时,可以调整综合单价。实际工程量增加 15%以上时,超出部分的工程量综合单价调值系数为 0.9;实际工程量减少 15%以上时,减少后剩余部分的工程量综合单价调值系数为 1.1。

按照项目监理机构批准的施工组织设计, 施工单位计划完成的工程价款见表 6-1。

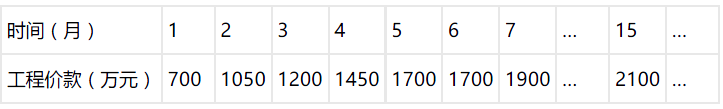

表6-1 计划完成工程价款表

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

工程实施过程中发生如下事件:

事件 1: 由于设计差错修改图纸使局部工程量发生变化,由原招标工程量清单中的 1320m3变更为 1670m3, 相应投标综合单价为 378 元/m3。 施工单位按批准后的修改图纸在工程开工后第5 个月完成工程施工,并向项目监理机构提出了增加合同价款的申请。

事件 2: 原工程量清单中暂估价为 300 万元的专业工程,建设单位组织招标后,由原施工单位以 357 万元的价格中标,招标采购费用共花费3 万元。 施工单位在工程开工后第7个月完成该专业工程施工,并要求建设单位对该暂估价专业工程增加合同价款 60 万元

问题:1.计算该工程质量保证金和第 7 个月应扣留的预付款各为多少万元?

问题: 2.工程质量保证金扣留至足额时预计应完成的工程价款及相应月份是多少? 该月预计应扣留的工程质量保证金是多少万元?

问题: 3.事件 1 中, 综合单价是否应调整? 说明理由。 项目监理机构应批准的合同价款增加额是多少万元? (写出计算过程)

问题: 4.针对事件 2, 计算暂估价工程应增加的合同价款, 说明理由。

问题: 5.项目监理机构在第 3、 5、 7 个月和第 15 个月签发的工程款支付证书中实际应支付的工程进度款各为多少万元? (计算结果保留 2 位小数)

查看答案 纠错
答案:
本题解析:

1.质量保证金=30850×3%=925.5(万元)

预付款=30850×20%=6170(万元)

第 7 个月应扣留的预付款为: 6170÷10=617(万元)

2. (1)工程质量保证金扣留至足额时应完成的工程价款是925.5÷10%=9255(万元)

(2) 第 1~6 月计划完成工程价款:700+1050+1200+1450+1700+1700=7800<9255

第 1~7 月计划完成工程价款 7800+1900= 9700> 9255

工程质量保证金在第7月扣留至足额。

(3) 第 7 月应扣留的工程质量保证金 (9255-7800) ×10% =145. 5( 万元)(或 925. 5 -7800 ×10%=145.5(万元))

3.(1670-1320) ÷1320=26.52%> 15%, 应该调整综合单价。

项目监理机构应批准的合同价款增加额: 1320×15%×378 +(1670-1320×115%) ×340. 2=126554. 4(元)=12.66(万元)

4. (1)应增加合同价款 357-300=57(万元)。

(2) 理由:

①暂估价招标后应以中标价取代暂估价,调整合同价款;

②招标采购费用3万元由建设单位承担,不能计入合同价款。

5.第 3 个月实际支付的工程进度款为: 1200×(1-10%) =1080(万元)

第 5 个月实际支付的工程进度款为:(1700+12.65544) ×(1-10%) -617=924.39(万元)

第 7 个月实际支付的工程进度款为: 1900+57-145.5-617=1194.5(万元)

第 15 个月实际支付的工程进度款为: 2100 万元。

更新时间:2021-10-22 06:59

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
