某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。
【问题】按加快的成倍节拍流水施工如何安排?画出横道图并计算工期。

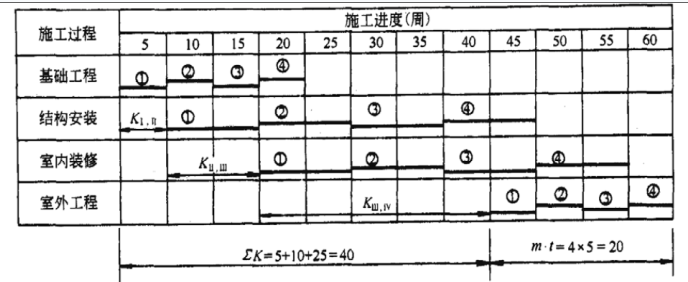

一般的成倍节拍流水施工进度计划如下图 所示。
总工期为: T0=(5+10+25)+4×5=60周
(注:计算方法此处未介绍,可按下一节“非节奏流水”计算。)
(1)计算流水步距
流水步距等于流水节拍的最大公约数: K=min[5,10,10,5]=5(周 )
(2)确定专业工作队数目
【做法分析:
每个施工过程成立的专业工作队数目可按下式计算:
bj=tj/K
式中 bj——第j个施工过程的专业工作队数目;
tj——第/个施工过程的流水节拍;
K——流水步距。 】
本题目各施工过程的专业工作队数目分别为:
I——基础工程:bⅠ= 5/5=1 (个)
Ⅱ——结构安装:bⅡ=10/5=2 (个)
Ⅲ——室内装修:bⅢ=10/5=2 (个)
Ⅳ——室外工程:bⅣ= 5/5=1 (个)
专业工作队总数:n’=(1+2+2+1)=6 (个)

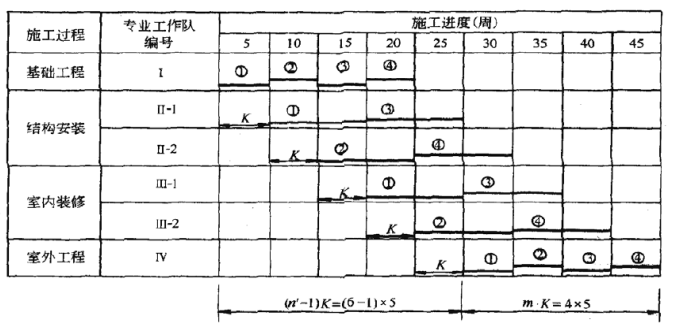

(3) 加快的成倍节拍流水施工进度计划如下图 所示。
(4) 流水施工工期
流水施工工期为:T=(m + n’-1)K=(4+6-1)×5=45(周)
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
