当前位置:首页 → 建筑工程 → 监理工程师 → 土木建筑监理案例分析-> 某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个
某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。

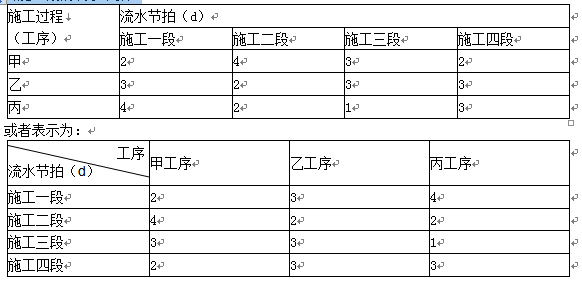

各施工段的流水节拍
问题:
1.简述无节奏流水施工的特点。
2.该工程应采用何种的流水施工模式。
3.计算各施工过程间的流水步距和总工期。
4.试编制该工程流水施工计划图。
1.无节奏流水施工的特点是:
(1)各施工过程在各施工段的流水节拍不全相等。
(2)相邻施工过程的流水步距不尽相等。
(3)专业工作队数等于施工过程数。
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2.根据工程特点,该工程只能组织无节奏流水施工。
3.求各施工过程之间的流水步距:
1)各施工过程流水节拍的累加数列
甲:2 6 9 11
乙:3 5 8 11
丙:4 6 7 10

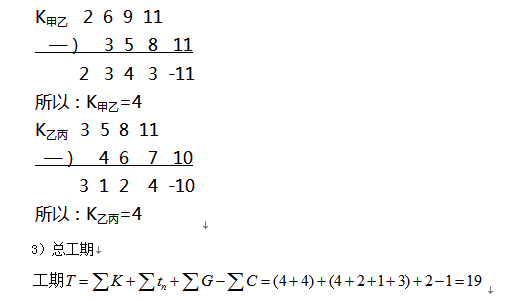

2)错位相减,取大差,得流水步距

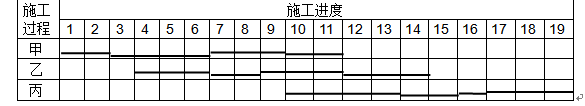

4.流水施工计划图如下所示。
