当前位置:首页建筑工程监理工程师土木建筑监理案例分析->某工程项目的施工招标文件中表明工程采用综合单价计价方式,工期

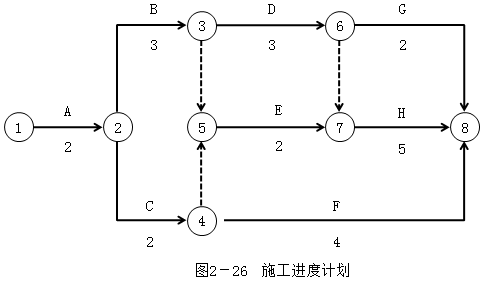

某工程项目的施工招标文件中表明工程采用综合单价计价方式,工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包单位开工前编制并经总监理工程师认可的施工进度计划如图2-26所示。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。

  事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发出新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万m3。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m3。承包单位计划用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/月?台。

  事件2:F工作,因设计变更等待新图纸延误1个月。

  事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。

  事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。

  由于以上事件,承包单位提出以下索赔要求:

  (1)顺延工期6.5个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响1个月;监理工程师未能很好地控制分包单位的施工质量,应补偿工期0.5个月。

  (2)N工作的费用补偿=16元/m3×32万m3=512(万元)。

  (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5月×1万元/月?台×1台=5(万元)。

  问题:

  1.请对以上施工过程中发生的4个事件进行合同责任分析。

  2.根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。

  3.确定应补偿承包单位的费用,并说明理由。

  4.分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。

查看答案 纠错
答案:
本题解析:

1.合同责任分析:

  事件1属于建设单位责任。

  事件2属于建设单位责任。

  事件3日降雨量超过当地30年气象资料记载最大强度的0.5个月,属于不可抗力,另0.5个月属于承包人应承担的风险。

  事件4属于承包单位责任。

  2.承包人投标书中承诺合同工期为13个月。N、F、G属于可顺延工期的情况,经分析、计算,总工期为14个月,合同工期应顺延1个月。

  3.(1)机械闲置费不予补偿。

  (2)工程量清单中计划土方为:16+16=32(万m3),新增土方工程量为:32万m3;

  应按原单价计算的新增工程量为:32×25%=8(万m3);

  补偿土方工程款为:8万m3×16元/m3+(32-8)万m3×14元/m3=464(万元)。

  4.承包人应承担超过合同工期的违约责任。

  拖延工期赔偿费为:8000万元×1‰×30天=240(万元)<最高赔偿限额=8000×0.1=800(万元)。

更新时间:2021-10-22 07:00

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
