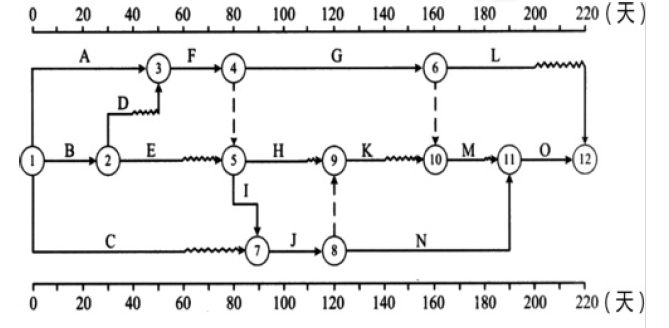

 某工程,建设单位与施工单位签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图所示,各项工作均按最早开始时间安排且匀速施工。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

施工过程中发生如下事件:

事件1:工作B完成后,验槽发现工程地质情况与设计不符。设计变更导致工作D和E分别比原计划推迟10天和5天开始施工,造成施工单位窝工损失15万元。施工单位向项目监理机构提出索赔,要求工程延期15天、窝工损失补偿15万元。

事件2:工程开工后第90天下班时,专业监理工程师检查各工作的实际进度为:

  工作G正常;工作H超前10天;工作I拖后10天;工作C拖后20天

事件3:针对事件2,建设单位要求工程按原合同工期完成,施工单位对施工总进度计划进行了调整,将工作N持续时间压缩为60天。

问题:1.指出图5-1所示施工总进度计划的关键线路以及工作H、K、M的总时差和自由时差。

问题:2.事件1中,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。

问题:3.事件2中,分别指出第90天下班时各工作实际进度对总工期的影响,并说明理由。

问题:4.事件3中,指出计划调整后工作H、K、M的总时差和自由时差

查看答案 纠错
答案:
本题解析:

1.图2015-5-1中,关键线路为:1-3-4-5-7-8-11-12(或A-F-I-J-N-O)。工作H的总时差为40天,自由时差为10天;工作K的总时差为30天,自由时差为20天;工作M的总时差为10天,自由时差为10天。

2.事件1中,由于工作D和E推迟开始的时间均未超过其总时差,TFD=10,TFE=20,不影响工期,因此,项目监理机构不应批准工程延期。

  项目监理机构应批准费用补偿15万元。理由:设计变更不是施工单位责任。

3.事件2中,第90天下班时各工作实际进度对总工期的影响分析如下:

(1)工作G实际进度正常,不影响总工期;

(2)工作H实际进度超前,不影响总工期;

(3)工作I实际进度拖后10天,将使总工期延长10天。理由:工作I为关键工作(或总时差为0);

(4)工作C实际进度拖后20天,不影响总工期。理由:工作C拖后时间未超过其总时差TFC=30。

4.事件3中,调整计划后,工作H的总时差为50天,自由时差为30天;工作K的总时差为20天,自由时差为10天;工作M的总时差为10天,自由时差为10天。

更新时间:2021-11-09 21:26

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
