当前位置:首页建筑工程监理工程师土木建筑监理案例分析->背景:  某市政工程,项目的合同工期为38周。经总监理工程师

背景:

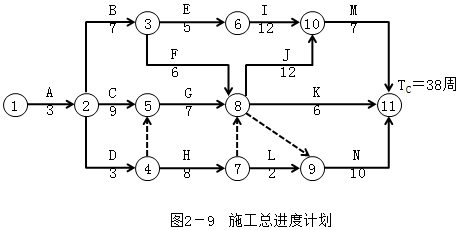

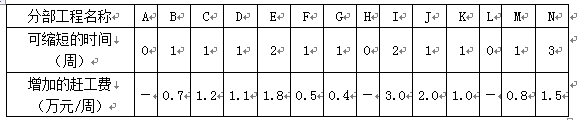

  某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图2-9所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费见表2-6,其中H、L分别为道路的路基、路面工程。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

问题:

  1.开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少?说明步骤和理由。

  2.建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。在H、L工作施工前,建设单位通过设计单位将此400m的道路延长至600m。请问该道路延长后H、L工作的持续时间为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?

  3.H工作施工的第一周,监理人员检查发现路基工程分层填土厚度超过规范规定,为保证工程质量,总监理工程师签发了工程暂停令,停止了该部位工程施工。总监理工程师的作法是否正确?总监理工程师在什么情况下可签发工程暂停令?

  4.施工中由于建设单位提供的施工条件发生变化,导致I、J、K、N四项工作分别拖延1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5.6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?

查看答案 纠错
答案:
本题解析:

1.根据计算,网络计划的关键工作为A、C、G、J、M。由于缩短G工作的持续时间增加的赶工费(0.4万元/周)最少,故将G工作的持续时间缩短1周,增加赶工费0.4万元/周。此时,关键线路仍为A→C→G→J→M(或关键工作仍为A、C、G、J、M)。除A、G工作的持续时间不能缩短外,缩短M工作的持续时间增加的赶工费(0.8万元)最少,故将M工作的持续时间缩短1周,增加赶工费0.8万元。

  因此,最优赶工方案是将G工作和M工作持续时间各缩短1周,增加的赶工费为0.4+0.8=1.2(万元)

  2.(1)道路延长后,H、L工作的持续时间分别为:H的持续时间为600/400×8=12(周);L的持续时间为600/400×2=3(周)。

  (2)对修改后的施工总进度计划的工期没有影响,因为总工期仍为36周(原关键线路未变,只是增加一条新的关键线路,即增加H、L的持续时间只是利用H、L的时差)。

  3.监理人员检查发现路基工程分层填土厚度超过规范规定,为保证工程质量,总监理工程师签发工程暂停令停止该部位工程施工的处理方法正确,根据《建设工程监理规范》GB/T 50319—2013的规定,在下列情况下,总监理工程师应签发工程暂停令:

  (1)建设单位要求暂停施工且工程需要暂停施工;

  (2)施工单位未经批准擅自施工或拒绝项目监理机构管理的;

  (3)施工单位未按审查通过的工程设计文件施工的;

  (4)施工单位违反工程建设强制性标准的;

  (5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。

  4.由于在I、J、K、N四项工作中,只有工作J为关键工作,将该工作的持续时间缩短1周,只需增加赶工费2万元,而拖延1周工期将损失净收益5.6万元,故应赶工。

更新时间:2021-11-11 00:43

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
