某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定:
(1)合同工期为130天;因施工单位原因造成工期延误的,违约赔偿金为5000元/天。
(2)按《建筑安装工程费用项目组成》(建标【2013】44号)规定,管理费率为15%(以人材机为基数),利润率为5%(以人材机和管理费为基数),综合计税系数为3.47%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/天;自有塔吊设备使用费1200元/台班,闲置补偿800元/台班。
工程实施过程中发生以下事件:

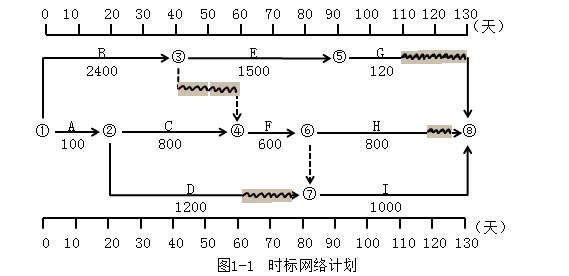

事件1:开工前,施工单位编制的时标网络计划如图1-1所示(时间单位:天;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。
项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整工作进度安排的建议。
事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5天的概率是15%,使工作D持续时间延长12天的概率是20%,使工作G持续时间延长10天的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件3:建设单位要求对工作E进行设计变更,使工作E的持续时间延长5天,增加分部分项用工150工日、塔吊设备5台班、材料费18000元、相应的措施费人材机7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
问题:
1.事件1中,应如何调整工作进度安排?调整后的总工期是多少?
2.事件2中,直接导致总工期延误5天的风险事件有哪些?说明理由。仅考虑直接导致总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少?
3.事件3中,项目监理机构应批准的变更价款和工期补偿分别是多少?说明理由。
4.事件4中,项目监理机构应批准的窝工补偿是多少?说明理由。
1.主要考核考生对时标网络计划中时差利用的掌握程度。
事件1中:
(1)工作C、F和I需使用一台挖掘机,从时标网络计划中可以看出,这三项工作在计划安排上没有搭接,因此,不需要调整进度安排。
(2)工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备。这样,工作E和H就不能搭接作业。从时标网络计划中可以看出,工作H有10天总时差,恰好可将工作H推后10天,推后到工作E完成后再开始而不影响总工期。这样,调整后的总工期仍为130天。
2.主要考核考生对进度偏差影响分析及风险量计算方法的掌握程度。
事件2中,基于施工单位调整后的计划安排(将工作H推后到工作E完成后再开始,工作H已变为关键工作),风险事件分析和风险量计算如下:
(1)由于工作C为关键工作,其持续时间延长,将导致总工期延长;工作D的总时差有20天,其持续时间延长12天未超过总时差,不会影响总工期;工作G的总时差也有20天,其持续时间延长10天未超过总时差,也不会影响总工期。从时标网络计划中可以看出,工作C、D和G不在一条线路上,故只有工作C的持续时间延长,会导致总工期延长。这样,直接导致总工期延长5天的风险事件就只有工作C的持续时间延长5天。
(2)仅考虑直接导致总工期延长的风险事件,即:工作C持续时间延长5天的风险,以费用形式表示的施工单位的风险量R计算如下:
3.主要考核考生对建设单位要求设计变更后变更工程价款及工程延期计算方法的掌握程度。
事件3中:
(1)由于建设单位要求对工作E进行设计变更,使工作E的持续时间延长5天,增加分部分项用工150工日、塔吊设备5台班、材料费18000元、相应的措施费人材机7000元。则变更价款的计算如下:
人材机总计=150×60+18000+1200×5+7000=40000(元)
管理费=40000×15%=6000(元)
利润=(40000+6000)×5%=2300(元)
税金=(40000+6000+2300)×3.47%=1676.01(元)
变更价款=40000+6000+2300+1676.01=49976.01(元)
也可直接列出综合计算式:变更价款=(150×60+18000+1200×5+7000)×(1+15%) × (1+5%)×(1+3.47%)=49976.01(元)
(2)因工作E为关键工作,其持续时间延长5天,将影响总工期5天,故项目监理机构应批准工期延长5天。
4.主要考核考生是否掌握因建设单位要求设计变更后项目监理机构处理施工单位窝工补偿要求的原则。
事件4中,由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工(均推迟5天开始),造成工作G人员窝工费:120/20×5×30=900(元);工作H人员窝工费:800/40×5×30=3000(元)。故项目监理应批准的窝工补偿为:900+3000=3900(元)。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
