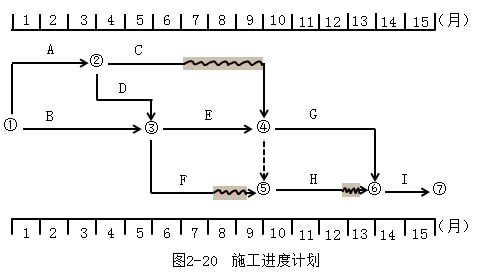

某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图2-20所示。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

 工程实施过程中发生下列事件:

  事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。

  事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表2-10。施工单位按索赔程序向项目监理机构提出了工程延期的要求。

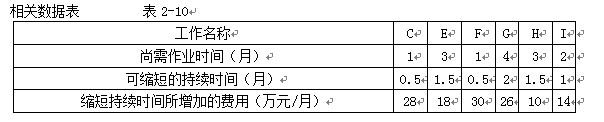

  事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表2-10。

土木建筑监理案例分析,章节练习,基础复习,土木建筑监理案例分析

问题:

  1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少?

  2.事件1中,对于A工作出现的质量问题,写出项目监理机构的处理程序。

  3.事件2中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。

  4.针对事件2,项目监理机构应批准的工程延期时间为多少?说明理由。

  5.针对事件3,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?



查看答案 纠错
答案:
本题解析:

 1.工程施工进度计划中,关键工作有:A、B、D、E、G、I。非关键工作有:C、F、H。其中,C工作的总时差为3个月,自由时差为3个月;F工作的总时差为3个月,自由时差为2个月。

  2.事件1中,项目监理机构发现A工作出现质量问题后的处理程序如下:

  (1)发出《监理通知单》,要求施工单位返工整改;

  (2)跟踪、检查施工单位返工整改情况;

  (3)签收施工单位在自检后填报的《监理通知回复单》;

  (4)重新验收A工作。

  3.事件2中:

  (1)C工作拖后3个月,由于其自由时差和总时差均为3个月,故不影响总工期和后续工作。

  (2)E工作拖后2个月,由于其为关键工作,故其后续工作G、H和I的最早开始时间将推迟2个月,影响总工期2个月。

  (3)F工作拖后2个月,由于其自由时差为2个月,故不影响总工期和后续工作。

  4.事件2中,项目监理机构批准工程延期2个月,因为总工期的延长是因建设单位提出工程变更而造成(或非施工单位原因造成)的。

  5.事件3中,最佳调整方案是:缩短I工作1个月,缩短E工作1个月,由此增加的费用为14+18=32(万元)。

更新时间:2021-10-17 16:46

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
