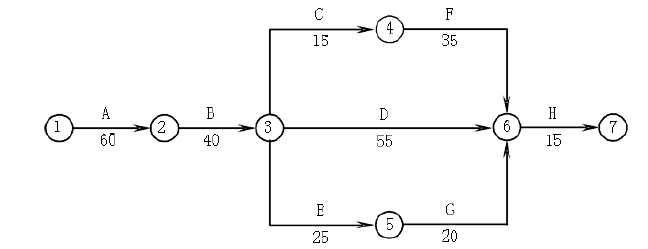

当前位置:首页 → 建筑工程 → 监理工程师 → 土木建筑监理案例分析->某单项工程,按如下进度计划网络图组织施工。在第75天进行的进
某单项工程,按如下进度计划网络图组织施工。
在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。

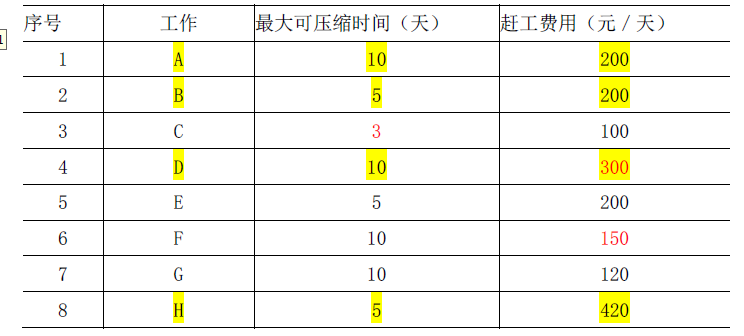

本工程各工作相关参数见下表:
问题:
(1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的 170 天内完成,并列出详细调整过程。
(2)试计算经调整后,所需投入的赶工费用。
(3)指出调整后的关键线路。
(1)目前总工期拖后 15 天,此时的关键线路:B-D-H
①其中工作 B 赶工费率最低,故先对工作 B 持续时间进行压缩工作 B 压缩 5 天,因此增加费用为 5×200=1000(元)总工期为:185-5=180(天)
关键线路:B-D-H
②剩余关键工作中,工作 D 赶工费率最低,故应对工作 D 持续时间进行压缩工作 D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作 D 只能压缩 5 天,因此增加费用为 5×300=1500(元)总工期为:180-5=175(天)
关键线路:B-D-H 和 B-C-F-H 两条。
③剩余关键工作中,存在三种压缩方式:
1)同时压缩工作 C、工作 D;
2)同时压缩工作 F、工作 D;
3)压缩工作 H。
同时压缩工作 C 和工作 D 的赶工费率最低,故应对工作 C 和工作 D 同时进行压缩。
工作 C 最大可压缩天数为 3 天,故本次调整只能压缩 3 天,因此增加费用为 3×100+3×300
=1200(元)总工期为:175-3=172(天)关键线路:B-D-H 和 B-C-F-H 两条。
④剩下压缩方式中,压缩工作 H 赶工费率最低,故应对工作 H 进行压缩。
工作 H 压缩 2 天,因此增加费用为 2×420=840(元)总工期为:172-2=170(天)
⑤通过以上工期调整,工作仍能按原计划的 170 天完成。
(2)所需投入的赶工费为:1000+1500+1200+840=4540(元)
(3)调整后的关键线路为:A-B-D-H和A-B―C―F-H。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
