当前位置:首页建筑工程监理工程师土木建筑监理案例分析->某工程,建设单位委托监理单位承担施工阶段的监理任务。在施工过

某工程,建设单位委托监理单位承担施工阶段的监理任务。

在施工过程中,发生如下事件。

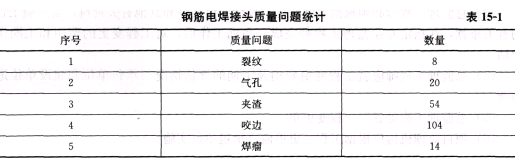

事件1:专业监理工程师检查结构受力钢筋电焊接头时,发现存在质量问题(表15—

1),随即向施工单位签发了“监理工程师通知单”要求整改。施工单位提出,是否整改应视常规批量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊接头作为送检样品,经施工单位技术负责人负责封样后,由专业监理工程师送往预先确定的试验室,经检测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊接头整改。在随后的月度工程款支付申请时,施工单位将该检测费用列入工程进度款中要求一并支付。

土木建筑监理案例分析,章节练习,基础复习,综合练习

事件2:专业监理工程师在检查混凝土试块强度报告时,发现下部结构在检验批内有一个混凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经设计单位验算,实体强度不能满足结构安全的要求。

事件3:对于事件2,相关单位提出了加固处理方案,得到参建各方的确认。施工单位为赶工期,采用了未经项目监理机构审批的下部结构加固、上部结构同时施工的方案进行施工。总监理工程师发现后及时签发了“工程暂停令”,施工单位未执行总监理工程师的指令继续施工,造成上部结构倒塌,导致现场施工人员1死2伤的安全事故。

【问题】

1.根据表15—1,采用排列图法列表计算质量问题的累计频率,并分别指出哪些是主要质量问题、次要质量问题和一般质量问题。

2.指出事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法或说明理由。

3.按《建设工程监理规范》的规定,写出项目监理机构对事件2的处理程序。

4.按《建设工程安全生产管理条例》的规定,分析事件3中监理单位、施工单位的法律责任。

查看答案 纠错
答案:
本题解析:

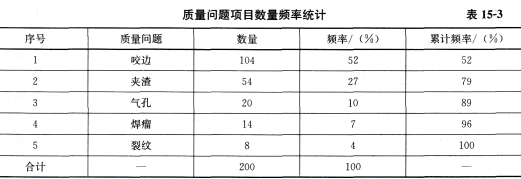

1.质量问题的累计频率如表15—3所示。

土木建筑监理案例分析,章节练习,综合练习

主要质量问题是咬边和夹渣。

次要质量问题是气孔。

一般质量问题是焊瘤和裂纹。

2.事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处及正确做法或理由如下。

(1)不妥之处:施工单位提出,是否整改应视常规批量抽检结果而定。

正确做法:施工单位应该进行整改。

(2)不妥之处:送检样品经施工单位技术负责人负责封样。

正确做法:送检样品应经监理工程师负责封样。

(3)不妥之处:送检样品由专业监理工程师送往预先确定的试验室。

正确做法:送检样品由施工单位送往预先确定的试验室。

(4)不妥之处:总监理工程师同意施工单位不再对该批电焊接头整改。

正确做法:总监理工程师应要求施工单位对出现质量问题的电焊接头整改。

(5)不妥之处:施工单位将检测费用列入工程进度款中要求一并支付。

理由:见证取样的试验费用应由承包单位支付。

3.按《建设工程监理规范》的规定,项目监理机构对事件2的处理程序是:监理人员发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故,应通过总监理工程师及时下达“工程暂停令”,要求承包单位停工整改。整改完毕并经监理人员复查,符合规定要求后,总监理工程师应及时签署“工程复工报审表”。

4.按《建设工程安全生产管理条例》的规定,事件3中监理单位不承担法律责任。施工单位的法律责任是:①作业人员不服从管理、违反规章制度和操作规程冒险作业造成重大伤亡事故或者其他严重后果,构成犯罪的,依照刑法有关规定追究刑事责任;②施工单位的主要负责人、项目负责人有违法行为,尚不够刑事处罚的,处2万元以上20万元以下的罚款或者按照管理权限给予撤职处分,自刑罚执行完毕或者受处分之日起5年内不得担任任何施工单位的主要负责人、项目负责人。

更新时间:2021-11-09 16:45

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
