某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:①监理合同签订后的30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;②监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;③监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;④总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;⑤如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。

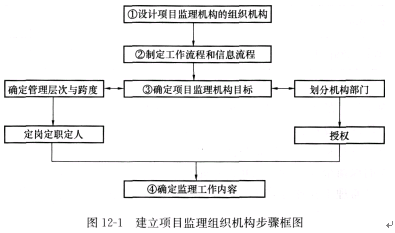

总监理工程师提出了建立项目监理组织机构的步骤(见图12-1),并委托给总监理工程师代表以下工作:①确定项目监理机构人员岗位职责,主持编制监理规划;②签发工程款支付证书,调解建设单位与承包单位的合同争议。
在编制的项目监理规划中,要求在监理过程中形成的部分文件档案资料如下:①监理实施细则;②监理通知单;③分包单位资质材料;④费用索赔报告及审批;⑤质量评估报告。
【问题】
1.指出监理单位负责人所提要求中的不妥之处,写出正确作法。
2.写出上图中①~④项工作的正确步骤。
3.指出总监理工程师委托总监理工程师代表工作的不妥之处,写出正确作法。
4.写出项目监理规划中所列监理文件档案资料在建设单位、监理单位保存的时限要求。?
1.监理单位负责人所提要求中的不妥之处以及正确做法: (1)不妥之处:监理合同签订后30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位。
正确做法:应该是在合同签订后10天内书面通知建设单位。
(2)不妥之处:监理计划的编制依据包括施工组织设计。
正确做法:施工组织设计是编制监理实施细则的依据之一,而不是监理规划的编制依据。监理规划的编制依据除背景资料中的内容外,还包括与建设工程项目相关的合同文件。
(3)不妥之处:监理规划中不需编制有关安全生产监理的内容。
正确做法:应编制含有安全监理内容的监理规划和监理实施细则。
(4)不妥之处:总监理工程师代表在第一次会议上介绍监理规划的内容。
正确做法:应由总监理工程师在第一次工地会议上介绍监理规划的内容。
(5)不妥之处:监理规划经总监理工程师批准后可直接报送建设单位。
正确做法:监理规划完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报送建设单位。
(6)不妥之处:总监理工程师代表应及时主持修订监理规划的内容。
正确做法:修订监理规划应由总监理工程师主持。
2.图中①~④项工作的正确步骤为:③→④→①→②。
3.总监理工程师委托总监理工程师代表工作的不妥之处以及正确做法:
(1)不妥之处:主持编制监理规划
正确做法:应由总监理工程师主持编制。
(2)不妥之处:签发工程款支付证书
正确做法:应由总工程师签发。
(3)不妥之处:调解建设单位与承包单位的合同争议。
正确做法:应由总监理工程师调解。
4.项目监理规划所列监理文件档案资料在建设单位、监理单位保存的时限要求:
(1)监理实施细则在建设单位长期保存、在监理单位短期保存。
(2)监理通知单在建设单位长期保存、在监理单位长期保存。
(3)分包单位资质材料在建设单位长期保存。
(4)费用索赔报告及审批在建设单位长期保存、在监理单位长期保存。
(5)质量评估报告在建设单位长期保存、在监理单位长期保存。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
