某承包商于某年承包某外资工程项目施工。与业主签定的承包合同的部分内容有:

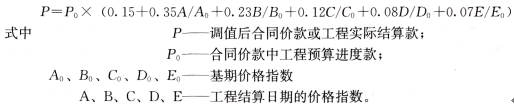

1.工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,材料费占50%,不调值费用占15%。具体的调值公式为:
2.开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到60%时,开始从工程结算款中按60%抵扣工程预付款,竣工前全部扣清。
3.工程进度款逐月结算。
4.业主自第1个月起,从承包商的工程价款中按5%的比例扣留质量保证金。工程保修期为1年。
该合同的原始报价日期为当年3月1日。结算各月份的工资、材料价格指数见表19- 1。
未调值前各月完成的工程情况为:
5月份完成工程200万元,本月业主供料部分材料费为5万元。
6月份完成工程300万元。
工资、材料物价指数表表19—1
7月份完成工程400万元,另外由于业主方设计变更,导致工程局部返工,造成拆除材料费损失1500元,人工费损失1000元,重新施工人工、材料等费用合计1.5万元。
8月份完成工程600万元,另外由于施工中采用的模板形式与定额不同,造成模板增加费用3000元。
9月份完成工程500万元,另有批准的工程索赔款1万元。
【问题】
1.工程预付款是多少?
2.确定每月业主应支付给承包商的工程款。
3.工程在竣工半年后,发生屋面漏水,业主应如何处理此事?
1.工程预付款:2000×60%=1200(万元)。 2.(1)工程预付款的起扣点:T=2000×60%=1200(万元)。
(2)每月终业主应支付的工程款如下:
①5月份月终支付:
200×(0.15+0.35×110/100+0.23×156.2/153.4+0.12×154.4/154.4+0.08 ×162.2/160.3+0.07×160.2/144.4)×(1-5%)-5=194.08(万元)。
②6月份月终支付:
300×(0.15+0.35×108/100+0.23×158.2/153.4+0.12×156.2/154.4+0.08×162.2/160.3+0.07×162.2/144.4)×(1-5%)=298.16(万元)。
③7月份月终支付:
[400×(0.15+0.35×108/100+0.23×158.4/153.4+0.12×158.4/154.4+0.08×162.2/160.3+0.07×164.2/144.4)+0.15+0.1+1.s3×(1-5%)=400.34(万元)。
④8月份月终支付:
600×(0.15+0.35×110/100+0.23×I60.2/153.4+0.12×158.4/154.4+0.08×164.2/160.3+0.07×162.4/144.4)×(1-5%)-300×60%=432.62(万元)。
⑤9月份月终支付:
[500×(0.15+0.35×110/100+0.23×160.2/153.4+0.12×160.2/]54.4+0.08×164.2/160.3+0.07×162.8/144.4)+1]×(1-5%)-(400-300×60%)=284.74(万元)。
3.工程在竣工半年后,发生屋面漏水,由于在保修期内,业主应首先通知原承包商进行维修。如果原承包商不能在约定的时限内派人维修,业主也可委托他人进行修理,费用从质量保修金中支付。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
