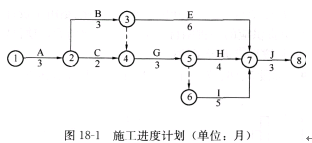

某实施监理的建设项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图18—1所示。经项目业主确认后承包商按该计划实施。
在施工过程中,发生了下列事件。?
事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。
工作D安排在工作A完成之后、工作I开始之前。
事件2:由于设计变更导致工作G停工2个月。
事件3:由于不可抗力的暴雨导致工作D拖延1个月。
上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作1为2.5万元/月,工作J为3万元/月。
【问题】
1.该建设项目初始施工进度计划的关键工作有哪些?计划工期是多少?
2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少?
3.绘制增加工作D后的施工进度计划并计算此时的总工期。
4.工作G、D拖延对总工期的影响分别是多少?说明理由。
5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。 该计划工期:3+3+3+5+3=17(个月)。
2.(1)工作C的总时差:17-(3+2+3+5+3)=1(个月)。
(2)工作E的总时差:17-(3+3+6+3)=2(个月)。

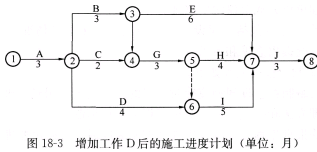

3.增加工作D后的施工进度计划,如图18—3所示。
此时的总工期:3+3+3+5+3=17(个月)。
4.工作G、D拖延对总工期影响的判断及理由如下。
(1)工作G的拖延使总工期延长2个月。
理由:工作G位于关键线路上,它的拖延将延长总工期。
(2)工作D的拖延对总工期没有影响。
理由:工作D没在关键线路上,对总工期没有影响。
5.承包商施工进度计划调整的最优方案:各压缩I工作和J工作的持续时间1个月。
理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为3×2=6(万元);第二种方案是各压缩1工作和J工作的持续时间1个月,其增加的费用为2.5×1+3×1=5.5(万元);第三种方案是压缩I工作的持续时问2个月,同时压缩H工作的持续时间1个月,其增加的费用为2.5×2+2×1=7(万元)。
由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩I工作和J工作的持续时间1个月。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
