当前位置:首页建筑工程监理工程师土木建筑监理案例分析->某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(

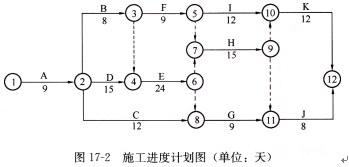

某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图17—2所示,各项工作均按最早开始时问安排,匀速进行。

土木建筑监理案例分析,章节练习,基础复习,综合练习

施工过程中发生如下事件:

事件1:施工准备期问,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。

事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。

事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作在未经监理人员验收的情况下,F工作已进行1天。

【问题】

1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。

2.根据《建设工程监理规范》(GB/T50319--2013),该工程还应具备哪些开工条件,总监理工程师方可签发《工程开工报审表》?

3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。

4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?

5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?

查看答案 纠错
答案:
本题解析:

1.总监理工程师不应批准事件1中施工单位提出的延期开工申请。 理由:根据《建设工程施工合同(规范文本)》的规定,如果承包人不能按时开工,应在不迟于协议约定的开工日期前7天以书面形式向监理工程师提出延期开工的理由和要求,本案例是在开工日前5天提出,不符合规定,所以不应批准。

2.根据《建设工程监理规范》(GB/T50319--2013),该工程还应具备以下开工条件,总监理工程师方可签发《工程开工报审表》:①施工组织设计已获总监理工程师批准;②机具、施工人员已进场,主要工程材料已落实;③进场道路及水、电、通信等已满足开工要求。

3.该施工进度计划的工期为75天,关键工作为A、D、E、H、K。

C工作自由时差=(9+15+24-9-12)天=27天,总时差=(75-9-12-9-8)天=37天。

D工作为关键工作,因此,自由时差为0,总时差为0。

F工作的自由时差=(26-9-8-9)天=0,总时差=(75-9-8-9-15-12)天=22天。

4.A工作已完成,对总工期及紧后工作无影响。

B工作已完成,对总工期及紧后工作无影响。

C工作已完成6天的工作量,拖延了5天,拖延的时间既没有超过总时差,也没有超过自由时差,对总工期及紧后工作无影响。

D工作已完成5天的工作量,拖延了6天,D工作为关键线路,预计会使总工期延长6天,也会影响紧后工作。

5.项目监理机构应按以下程序进行处理:

(1)由总监理工程师签发局部工程暂停令;

(2)责令施工单位对B工作进行自检,自检合格后按检验程序向项目监理机构申报验收;

(3)项目监理机构按验收程序对B工作组织验收;

(4)若验收合格,,尚应检查F工作的已施工部分是否符合质量要求,若符合,由总监理工程师签发复工令,方能进行F工作的施工;

(5)若B工作的验收不合格,应责令施工单位编报处理方案,经监理方审查同意后,由施工单位照方案进行处理,项目监理机构应对处理过程进行跟踪检查,质量处理完成后,再按上述(2)~(4)步程序执行;

(6)若F工作已施工部分不符合质量要求,亦应责令施工单位进行处理,再按上述第(4)步程序执行;

(7)由施工单位承担所造成的费用及工期损失。

更新时间:2021-11-10 04:55

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
