当前位置:首页建筑工程监理工程师土木建筑监理案例分析->某工程的施工合同工期为16周,项目监理机构批准的施工进度计划

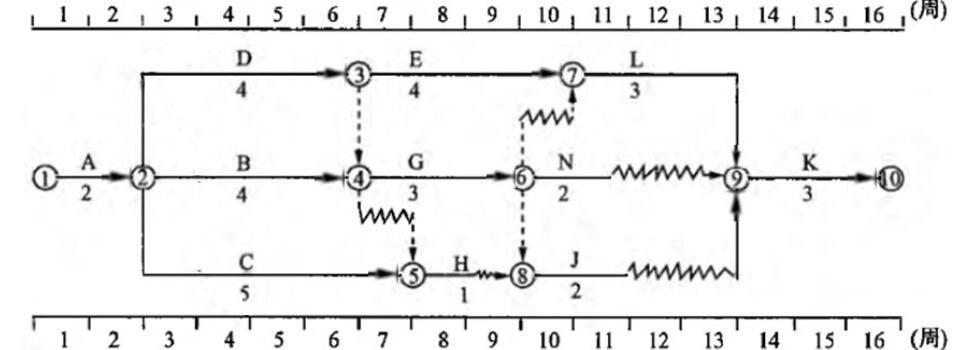

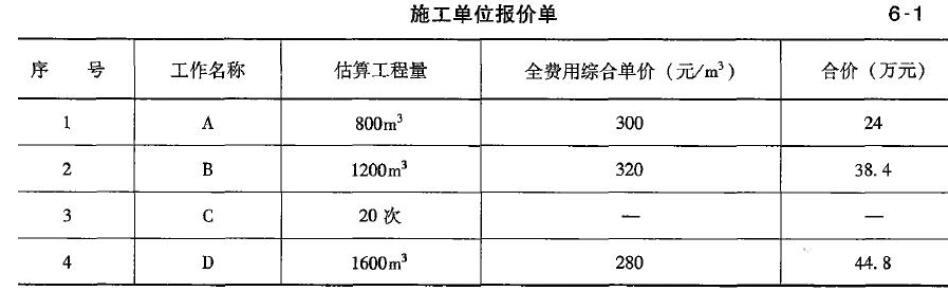

某工程的施工合同工期为 16 周,项目监理机构批准的施工进度计划如图 6-1 所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表 6-1。

土木建筑监理案例分析,章节练习,基础复习,综合练习

土木建筑监理案例分析,章节练习,基础复习,综合练习

工程施工到第 4 周时进行进度检查,发生如下事件:

[事件 1]:A 工作已经完成,但由于设计图纸局部修改,实际完成的工程量为 840m3,工作持续时间未变。

[事件 2]:B 工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失 1 万元,实际只完成估算工程量的 25%。

[事件 3]:C 工作为检验检测配合工作,只完成了估算工程量的 20%,施工单位实际发生检验检测配合工作费用5000 元。

[事件 4]:施工中发现地下文物,导致 D 工作尚未开始,造成施工单位自有设备闲置 4 个台班,台班单价为 300元/台班、折旧费为 100 元/台班。施工单位进行文物现场保护的费用为 1200

问题:

1.指出批准的施工进度计划如图 6-1 的关键线路,以及工作 G、N、J 的自由时差及总时差。

2.根据第 4 周末的检查结果,在图 6-1 上绘制实际进度前锋线,逐项分析 B、C、D 三项工作的实际进度对工期的影响,并说明理由。

3.若施工单位在第 4 周末就 B、C、D 出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?

4.施工单位是否可以就事件 2、4 提出费用索赔?为什么?可以获得的索赔费用是多少?

5.事件 3 中 C 工作发生的费用如何结算?

6.前 4 周施工单位可以得到的结算款为多少元?

查看答案 纠错
答案:
本题解析:

1.答:关键线路:A→D→E→L→K(或①→②→③→⑦→⑨→⑩);G 自由时差为 0 周;G 总时差为 1 周;N 自由时差为 2 周;N 总时差为 2 周;J 自由时差为 2 周;J 总时差为 2 周。

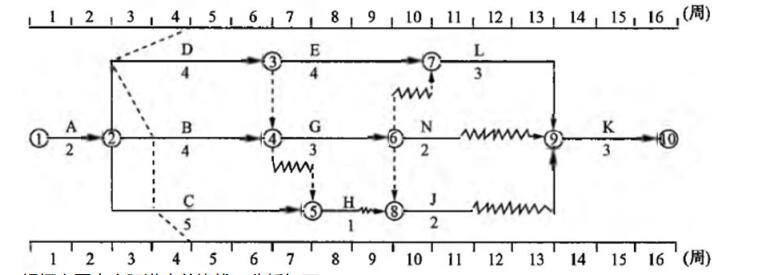

2.答:根据第 4 周末的检查结果,绘制的实际进度前锋线如下图所示

土木建筑监理案例分析,章节练习,基础复习,综合练习

根据上图中实际进度前锋线,分析如下:

(1)工作 B 拖后 1 周,因工作 B 总时差为 1 周,所以不影响工期。

(2)工作 C 拖后 1 周,因工作 C 总时差为 3 周,所以不影响工期。

(3)工作 D 拖后 2 周,因工作 D 总时差为 0(或 D 为关键工作),所以影响工期 2 周。

3.答:第 4 周末就 B、C、D 出现的进度偏差可知,B、C 两项工作不影响工期,而工作 D 拖后 2 周,影响工期 2周。故批准工程延期 2 周,由于施工中发现地下文物造成 D 工作拖延,不属于施工单位责任。

4.答:《建设工程施工合同(示范文本)》在通用条款中规定,不可抗力发生时,承包人机械设备损坏及停工损失,由承包人承担;施工中发现文物和地下障碍物时,发包人承担由此发生的费用,顺延延误的工期。

(1)事件 2 不能索赔费用,因异常恶劣的气候属不可抗力;

(2)事件 4 可以提出费用索赔,因施工中发现地下文物,可获得的索赔费用为 4 台班 x100 元/台班+1200 元=1600(元)。

5.答:事件 3 中,施工单位对 C 工作的费用没有报价,故认为该项费用已分摊到其他相应项目中。

6.答:前 4 周施工单位可以得到的结算款计算如下:

工作 A:840m3×300 元/m3=252000(元)

工作 B:1200m3×25%×320 元/m3=96000(元)

工作 D:4 台班×100 元/台班+1200 元=1600(元)

小计:252000 元+96000 元+1600 元=349600(元)

更新时间:2021-10-27 12:48

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
