某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720m2,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3m2。东西向长80.26m,南北向宽18.76m。基底相对标高为-5.895m,+0.000相对标高为55.15m。

在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。

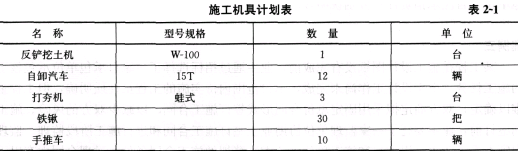

在该施工方案中确定的工期计划及施工机具计划见表2-1。土方开挖工期8天。

土木建筑监理案例分析,章节练习,基础复习,综合练习

1.施工步骤及方法说明

(1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。

(2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1:1进行放坡。

(3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。

(4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。

(5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。

(6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。

(7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。

(8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。

2.施工顺序

(1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。

(2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至一3.0,第二层为一3.0至设计标高以上30cm。

在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。

在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。

该栋号施工至地上三层时,施工单位又进行了土方回填的工作。

【问题】

1.土方开挖施工质量控制的要点是什么?

2.文中所述的基坑验槽工作有何不妥之处?

3.该施工单位进行土方回填工作的时候应当把握哪些施工质量控制要点?

查看答案 纠错
答案:
本题解析:

1.土方开挖施工质量控制的要点主要有:检查挖土的标高、放坡、边坡稳定状况、排水、土质等。具体包括: (1)核对基坑位置、平面尺寸、坑底标高是否满足基础图设计和施工组织设计的要求,并检查边坡稳定状况,确保边坡安全。

(2)核对基坑土质和地下水情况是否满足地质勘察报告和设计要求。

(3)核对有无破坏原状土结构或发生较大土质扰动的现象。

(4)用钎探法或轻型动力触探法等检查基坑是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及其相应的位置、深度、形状。

2.文中所述的基坑验槽工作有两处不妥:

(1)文中所述“在项目经理的组织下进行了基坑验槽”不妥。基坑验槽,应当由总监理工程师或建设单位项目负责人组织。

(2)文中所述“施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场”不妥。基坑验槽的工作应当由各单位项目和技术质量负责人参加。

3.施工单位进行土方回填工作的时候应当把握的施工质量控制要点包括:

(1)回填土的材料符合设计和规范的规定。

(2)填土施工过程中,应检查排水措施、每层填筑厚度、回填土的含水量控制和压实程序等满足规定要求。

(3)基坑和室内的回填土,在夯实或压实后,要对每层回填土的质量进行检验,满足设计或规范要求。

(4)回填土施工结束后应检查回填土料、标高、边坡坡度、表面平整度、压实程度等是否满足设计或规范要求。

更新时间:2021-10-18 01:59

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
