背景:

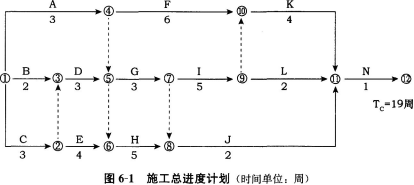

某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6—1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。

土木建筑监理案例分析,章节练习,基础复习,综合练习

施工过程中,发生如下事件:

事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3。

事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6—1。

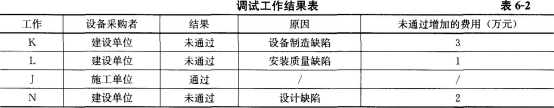

事件3:调试工作结果见表6—2。

土木建筑监理案例分析,章节练习,基础复习,综合练习

土木建筑监理案例分析,章节练习,基础复习,综合练习

问题:

1.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周对合同总工期是否有影响为什么A、C工作的费用共增加了多少?

2.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少说明理由。增加的最少赶工费用是多少?

3.对表6—2中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。

查看答案 纠错
答案:
本题解析:

1.事件1中,设计修改后,在单位时间完成工程量不变的前提下, A工作的持续时间为(3/4200)×7000周=5周;

C工作的持续时间为(3/3600)×2400周=2周。

对合同总工期有影响。因为该施工总进度计划的关键线路是C、D、G、I、K、N,C工作的持续时间由3周变为2周,一定会改变总工期的。

A、C工作共增加的工程量:(7000+2400)-(4200+3600)=1600,由于1600/7800=21%>15%,所以要进行调价。

不进行调价的工程量(4200+3600)×(1+15%)=8970(m3)

A、C工作实际发生的费用:8970×700+430×700×90%=654.99(万元)

A、C工作原计划费用:(4200+3600)×700=546(万元)

A、C工作共增加费用:654.99-546=108.99(万元)

2.事件2中,项目监理机构在原施工总进度计划的基础上,各缩短工作G和工作K的工作时间1周,这样才能既实现建设单位的要求又能使赶工费用最少。

理由:由于A、D工作完成后,施工总进度计划的关键线路只有工作G、I、K和N,工作N不存在可缩短的时间,故应不考虑压缩;工作G、I、K的赶工费率从小到大依次是G(0.4万元)、K(1.0万元)、I(3.0万元),那么首先压缩工作G的时间1周(可缩短的时间只有1周),压缩工作G产生的赶工费为0.4万元;再压缩工作K的时间1周,压缩工作K产生的赶工费为1.0万元。增加的最少赶工费用是(0.4+1.0)万元=1.4万元。

3.对表中未通过的调试工作,逐项根据施工合同进行责任界定:

(1)工作K由于建设单位采购的设备制造存在缺陷导致调试未通过,责任由建设单位承担。

(2)工作L由于施工单位安装质量的缺陷导致调试未通过,责任由施工单位承担。

(3)工作N是因设计缺陷导致调试未通过,责任由建设单位承担。

应补偿施工单位的费用=(3+2)万元=5万元。

更新时间:2021-10-13 14:45

你可能感兴趣的试题

多选题

根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。

  • A.项目经理和承包商都可以要求召开早期预警会议
  • B.早期预警会议应由雇主主持
  • C.可以邀请地方行政机关代表参加会议
  • D.项目经理应对会议作出的决定记录在案,会后发给承包商
  • E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
查看答案
多选题

根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。

  • A.指定分包商的工作内容由工程师和承包商协商确定
  • B.承包商对指定分包商的违约不承担责任
  • C.给指定分包商支付工程款不从承包商的中标价中支出
  • D.承包商对指定分包商的施工协调收取相应的管理费
  • E.招标文件中已说明指定分包商的工作内容
查看答案
多选题

根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。

  • A.重心
  • B.合同号
  • C.目的港
  • D.起吊点
  • E.发货标记
查看答案
多选题

建设工程材料设备采用非即时买卖合同的种类有()。

  • A.货样买卖
  • B.分期交付买卖
  • C.试用买卖
  • D.异地交付买卖
  • E.分期付款买卖
查看答案
多选题

根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。

  • A.发包人应将竣工后试验的日期提前21天通知承包人
  • B.发包人在场的情况下承包人进行竣工后试验
  • C.竣工后试验由监理人组织发包人和承包人进行
  • D.监理人在竣工后试验合格时向承包人签发工程接收证书
  • E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
查看答案
多选题

根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。

  • A.总承包合同的承包人必须是联合体
  • B.联合体协议经发包人确认后作为合同附件
  • C.合同履行过程中,监理人仅与联合体牵头人联系
  • D.承包人不得擅自改变联合体组成和修改联合体协议
  • E.联合体组成和内部分工是重要的评标内容
查看答案
多选题

根据《标准施工合同》,关于暂估价的说法,正确的有()。

  • A.暂估价中涉及的专业工程一定会实施
  • B.暂估价是签约合同价的组成部分
  • C.暂估价中涉及的专业工程不需要进行招标
  • D.暂估价金额需要在合同履行阶段最终确定
  • E.暂估价金额由监理人控制使用
查看答案
多选题

根据《标准施工合同》,保险的正确处理方式有()。

  • A.发承包双方应分别为自己在现场所有人员投保人身意外伤害险
  • B.发包人应以自己的名义投保工程设备险
  • C.承包人应以自己的名义投保施工设备险
  • D.发包人应为履行合同的本方人员缴纳工伤保险费
  • E.承包人应以自己的名义投保进场材料险
查看答案
多选题

根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。

  • A.中型工程不考虑市场价格变化对施工成本的影响
  • B.发包人和承包人共同分担市场价格变化风险
  • C.施工合同价格可采用公式法进行调整
  • D.总价支付部分不考虑物价浮动对合同价格的调整
  • E.适用于工期在12个月以内的简明施工合同的通用条款没有调价条款
查看答案
多选题

工程设计合同约定发包人承担违约责任的情形有()。

  • A.设计审批工作延误
  • B.设计工作内容变更
  • C.经设计人同意,委托其他人变更设计
  • D.延误支付设计费
  • E.非设计人原因要求解除合同
查看答案
