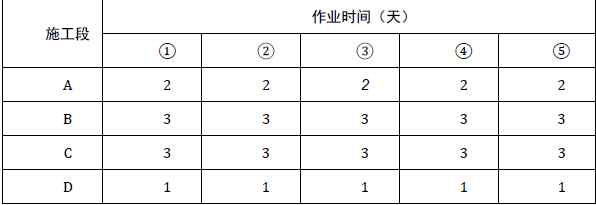

某公路工程采用流水作业施工,其主要的流水参数如下表所示。按照①、②、③、④、⑤的顺序组织流水施工,施工过程无技术间歇,则流水施工工期为( )。
由首先由所给表格判断该流水为无节拍流水,
A:2,4,6,8,10
B:3,6,9,12,15
C:3,6,9,12,15
D:1,2,3,4,5
根据累加数列错位相减取大差法分别计算相邻施工过程间的流水距
2,1,0,-1,-2,-15,Kab=2
3,3,3,3,-15,Kbc=3
3,5,7,9,11,-5,Kcd=11
根据工期计算公式即可计算出无节拍流水工期T=(2+3+11)+(1+1+1+1+1)=21(d).
根据抽样检验分类方法,属于计量型抽样检验的质量特性有( )。
工程中采用新工艺、新材料的,应有()及有关质量数据。
工程质量统计分析方法中,根据不同的目的和要求将调查收集的原始数据,按某一性质进行分组、整理,分析产品存在的质量问题和影响因素的方法是( )。
以下有关标准合同示范文本的说法正确的是( )。
(2021年真题)安装工程一切险通常应以( )为保险期限。
经项目监理机构审查合格的工程项目施工组织设计,应由()签认。
(2021年真题)直接订购方式适用于采购( )的设备。
(2021年真题)保证合同中,债务人与保证人对保证期间没有约定或者约定不明确的,保证期间为主债务履行期届满之日起( )个月。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
以下有关单价合同的说法,正确的是( )。
