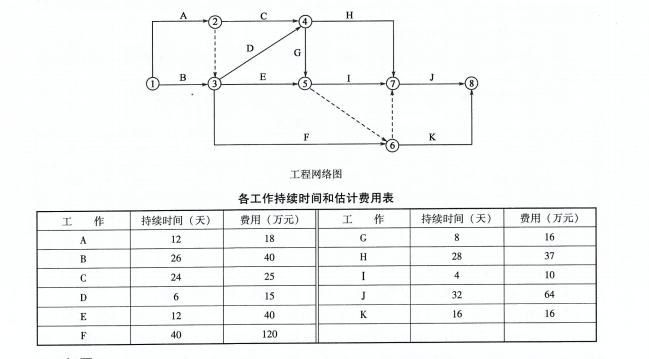

某施工单位编制的某工程网络进度计划图,如下图所示。该网络进度计划原始方案各工作的持续时间和估计费用,见下表。
【问题】3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,见下表。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。
3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2天。增加费用:2天×2万元/天=4万元。第二次调整优化:工作A、C、H、J与B、F、J同时成为关键工作,选择H工作和F工作为调整对象,各压缩2天。增加费用:2天x(l.5+2)万元/天=7万元。第三次调整优化:工作A、C、H、J与B、F、J仍为关键工作,选择A工作和F工作为调整对象,各压缩1天。增加费用:1天×(2+2)万元/天=4万元。优化后的关键线路为:①-②-④-0-③(或关键工作为A、C、H、J)和①-③-⑥-⑦-8(或关键工作为B、F、J)。工期:(98-2-2-1)天=93天。最低综合费用=(401+4+7+4)万元=416万元。
