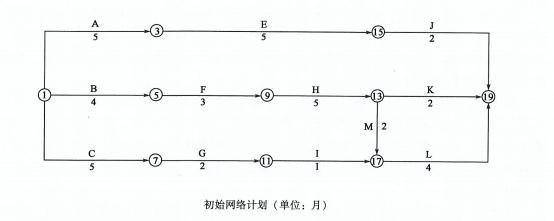

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络进度计划,如下图所示。由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。
【问题】4.工作G完成后,由于建设单位变更施工图纸,使工作I停工待图0.5个月,如果建设单位要求按合同工期完工,施工单位可向建设单位索赔赶工费多少万元(已知工作I赶工费每月12.5万元)?为什么?
4.建设单位不应支付赶工费。因为不需要赶工,也能按合同工期完工(或因不影响总工期,或拖延时间在总时差范围内)。
