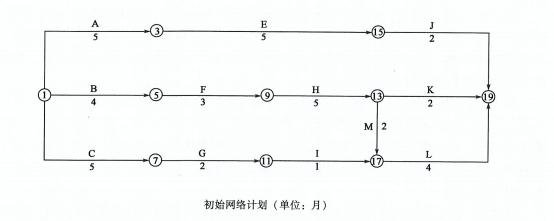

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络进度计划,如下图所示。由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。
【问题】3.该计划执行3个月后,施工单位接到建设单位的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成,因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向建设单位提出如下索赔:(1)施工机械停滞费;(2)机上操作人员人工费;(3)某些工种的人工窝工费。请分别说明以上补偿要求是否合理,为什么?
3.(1)施工机械停滞费补偿要求合理。因为是建设单位原因造成施工单位的损失,建设单位应承担费用的补偿。(2)机上操作人员人工费补偿要求不合理。因为机上工作人员人工费已经包含在相应的机械停滞费用之中。(3)某些工种的人工窝工费补偿要求合理。因为是建设单位原因造成施工单位的损失。
