当前位置:首页 → 建筑工程 → 监理工程师 → 交通工程监理案例分析->某公路工程的施工合同工期为16周,项目监理机构批准的施工进度

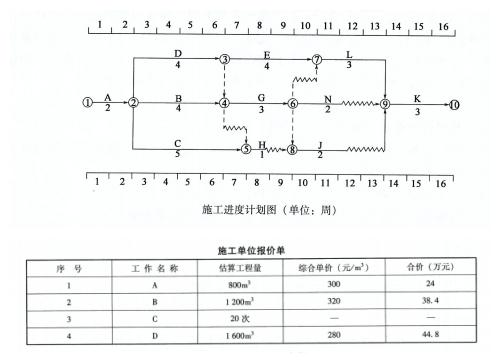

某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示。各工作均按匀速施工。施工单位的报价单(部分)见下表。工程施工到第4周末时进行进度检查,发生以下事件:事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m2,工作持续时间未变。事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件3:C工作为检验、检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验、检测配合工作费用5000元。事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
【问题】4.事件3中C工作发生的费用如何结算?
4.不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其他相应项目中。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
