当前位置:首页 → 建筑工程 → 监理工程师 → 交通工程监理案例分析->某公路工程的建设单位通过公开招标方式分别与某施工单位和某监理

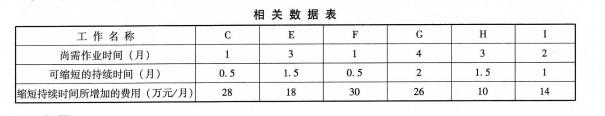

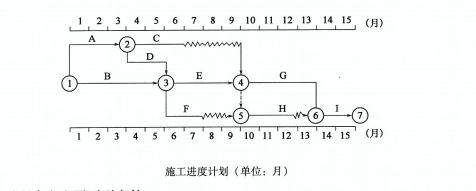

某公路工程的建设单位通过公开招标方式分别与某施工单位和某监理单位签订了施工合同和监理合同。施工合同工期为15个月,总监理工程师批准的施工进度计划如下图所示。施工过程中发生了下列事件:事件1:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见下表。施工单位按索赔程序向项目监理机构提出了工程延期的要求。事件2:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,以便加快后续工程进度。经分析得到的各工作有关数据见下表。
【问题】1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少?
1.该工程施工进度计划中关键工作为A、B、D、E、G、1,非关键工作为C、F、H。C工作总时差=(9-6)个月=3个月,自由时差=3个月。F工作总时差=(13-7-3)个月=3个月,自由时差=2个月。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
