当前位置:首页 → 建筑工程 → 监理工程师 → 交通工程监理案例分析->某公路工程,施工合同工期为20个月,土方工程量为28000m

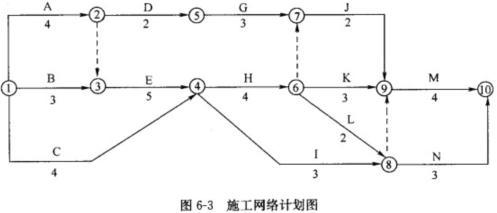

某公路工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图6-3所示(时间单位:月)。其中工作A、E、J共用一台施工机械且必须顺序施工。
【问题】1、为确保工程按期完工,图6-3中哪些工作应为重点控制对象?施工机械闲置的时间是多少?
1、重点控制对象为A、E、H、K、M工作;施工机械闲置时间为4个月。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
