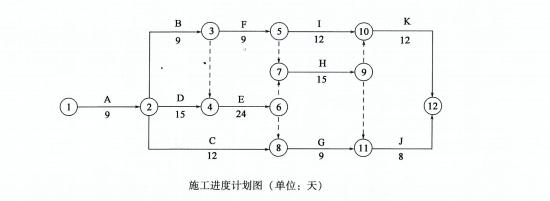

某公路工程,建设单位与施工单位签订了施工合同。该施工合同采用《公路工程标准施工招标文件》合同条款。项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。该工程实施过程中发生了如下事件:事件1:施工准备完毕后,项目监理机构审查“工程开工报审表”及相关资料后认为,施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备,总监理工程师不予批准“工程开工报审表”。事件2:施工单位按合同进度计划,向监理机构提交了工程开工报审表,经监理机构审批后,总监理工程师在施工合同约定的开工日期5天前向施工单位发出开工通知。事件3:工程开工后第20天下班时刻,项目监理机构确认,A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作未经监理人员验收的情况下,F工作已进行1天。
【问题】4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?
4.A工作已完成,对总工期及紧后工作无影响。B工作已完成,对总工期及紧后工作无影响。C工作已完成6天的工作量,拖延了5天,拖延的时间既没有超过总时差,也没有超过自由时差,对总工期及紧后工作无影响。D工作已完成5天的工作量,拖延了6天,D为关键工作,预计会使总工期延长6天,也会影响紧后工作。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
