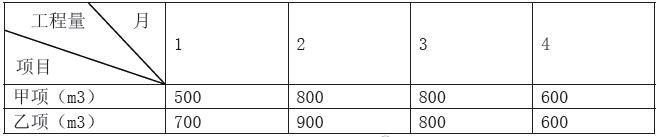

某工程项目业主与承包商签订了工程施工合同,合同中含两人子项工程,估算工程量甲项为2300立方米中,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项为160元/立方米。承包合同规定:1、开工前业主应向承包商支付合同价20%的预付款;2、业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金;3、当子项工程实际工程量超过估算工程量10%时,可进行调价,调价系数为0.9;4、根据市场情况规定调整系数平均按1.2计算;5、监理工程师签发月底付款最低金额为25万元;6、预付款在最后两月扣除,每月扣50%。承包商每月实际完成并经监理工程师签证确认的工程量如表所示。第一个月工程价款淡500×180+700×160=20.2(万元);应签证的工程款为20.2×1.2×(100%-5%)=23.028(万元)。由于合同规定监理工程师签发的最低金额为25万元,故本月监理工程师不予签发付款凭证。
【问题】预付款是多少?
一、预付款金额为:(2300×180+3200×160)×20%=18.52(万元)
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
