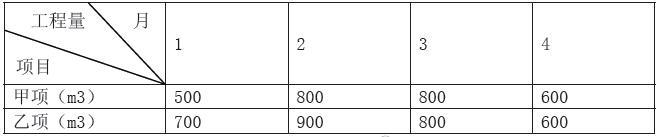

某工程项目业主与承包商签订了工程施工合同,合同中含两人子项工程,估算工程量甲项为2300立方米中,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项为160元/立方米。承包合同规定:1、开工前业主应向承包商支付合同价20%的预付款;2、业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金;3、当子项工程实际工程量超过估算工程量10%时,可进行调价,调价系数为0.9;4、根据市场情况规定调整系数平均按1.2计算;5、监理工程师签发月底付款最低金额为25万元;6、预付款在最后两月扣除,每月扣50%。承包商每月实际完成并经监理工程师签证确认的工程量如表所示。第一个月工程价款淡500×180+700×160=20.2(万元);应签证的工程款为20.2×1.2×(100%-5%)=23.028(万元)。由于合同规定监理工程师签发的最低金额为25万元,故本月监理工程师不予签发付款凭证。

【问题】从第二个月起每月工程量价款是多少?监理工程师应签证的工程款是多少?实际签发的付款凭证金额是多少?

交通工程监理案例分析,章节练习,基础复习,专项训练

查看答案 纠错
答案:
本题解析:

二、第二个月工程价款为:800×180+900×160=28.8(万元)应签证的工程款为:28.8×1.2×0.95=32.832(万元)本月监理工程师实际签发的付款凭证金额为:23.028+32.832=55.86(万元)第三个月工程价款为:800×180+180×160=27.2(万元)应签证的工程款为:27.2×1.2×0.95=31.008(万元)。应扣预付款为18.52×50%=9.26(万元)。应付款为31.008-9.26=21.748(万元)。因为监理工程师签发月度付款最低金额为25万元,所以第三个月监理工程师不予签发付款凭证。第四个月:甲项工程累计完成工程量为2700立方米,比原估算工程师2300立方米超出400立方米,已超过估算工程量10%的工程量为:2700-2300×(100%+10%)=170(m3)。这部分工程量单价应调整为:180×0.9=162(元/m3)。甲项工程工程量价款为:(600-170)×180+170×162=10.494(万元)。乙项工程累计完成工程量为3000立方米,比原估算工程量少200立方米,不超过估算工程量的10%,其单价不予进行调整。量的10%,其单价不予进行调整。乙项工程工程量价款为:600×160=9.6(万元)。本月完成甲、乙两项工程量价款合计为:10494+9.6=20.094(万元)。应签证的工程款为:20.094×1.2×0.95=22.907(万元)本月监理工程师实际签发的付款凭证金额为:21..748+22.907-18.52×50%=35.395(万元)

更新时间:2021-10-28 07:10

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
