当前位置:首页 → 建筑工程 → 监理工程师 → 交通工程监理案例分析->某工程建设项目的施工计划如下图1所示。在施工过程中,由于业主

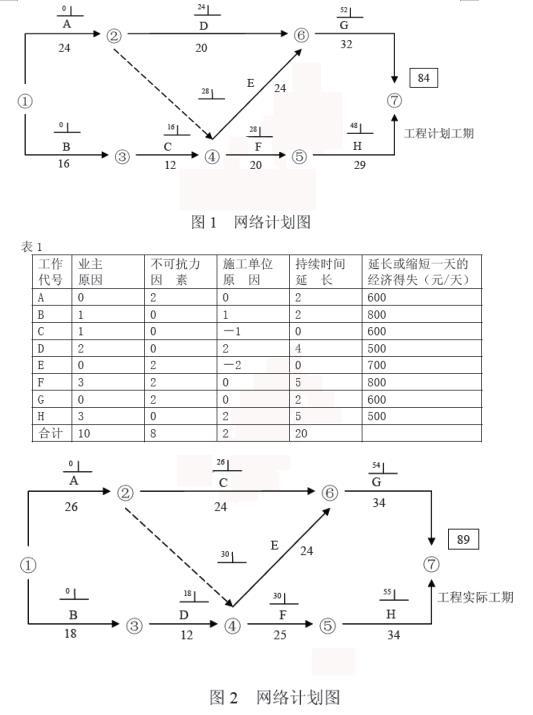

某工程建设项目的施工计划如下图1所示。在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因对各项工作的持续时间产生一定的影响,其结果如下表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间的,网络计划的实际工期为89天,如图2所示。
【问题】确定网络计划图1和图2的关键线路。
一、图1的关键线路是B→C→E→G或①→③→④→⑥→⑦;图2的关键线路为B→C→F→H或①→③→④→⑤→⑦。关键线路的确定方法,可利用已给出的每个工作的最早开工时间。因计划工期已给出,则以终点节为完成节点的工作,其最迟完成时间等于计划工期。工作的最迟完成时间减去本工作的持续时间即为该工作的最迟开始时间。如此按顺序从右向左逐个工作进行计算,即可得出每个工作的最迟开始时间。已知计划工期等于计算工期,则工作的最迟开始时间与最早开始时间相等的工作,其总时差为零,即为关键工作。从网络计划的起点节点到终点节点全是关键工作组成的线路,即为关键线路。亦可利用其他方法,如标号法,或找出网络计划的四条线路中总持续时间最长的线路即为关键线路。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
