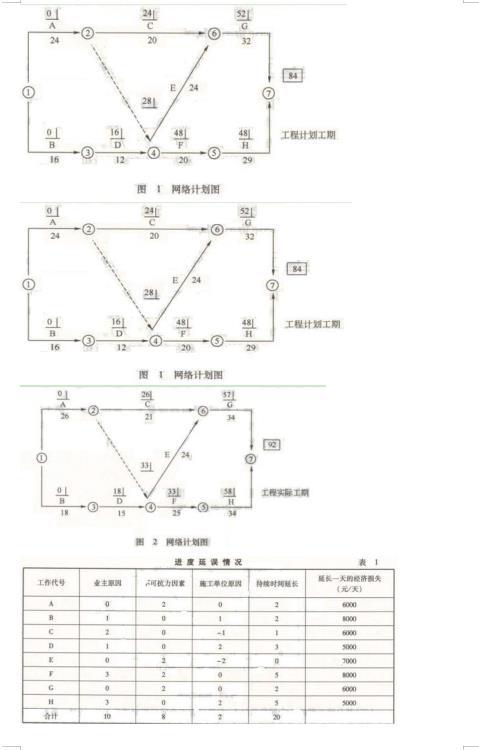

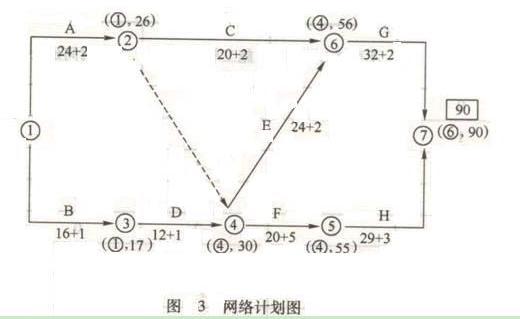

某工程建设项目的施工计划如图所示。在施工过程中,由于业主原因、不可抗力因素和承包人原因对各项工程的持续时间产生了一定的影响,其进度延误情况如表所示(正数为延长工作天数,负数为缩短工作天数)。网络计划的计划工期为84天。由于工作时间延误,网络计划的实际工期为92天,如图2所示。为此,承包人依据合同约定,就业主原因和不可抗力因素造成的延误提出延长合同工期18天,或至少按实际工期的延误延长合同工期8天。同时,承包人还就工期延误造成的经济损失提出费用索赔11.8万。
【问题】4、假设不可抗力均为非业主风险,监理工程师应签证合理索赔金额是多少?
4、只考虑因业主直接原因所造成的经济损失部分:800+2×600+500+3×800+3×500=6400(元)
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
