当前位置:首页建筑工程监理工程师交通工程监理案例分析->某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)

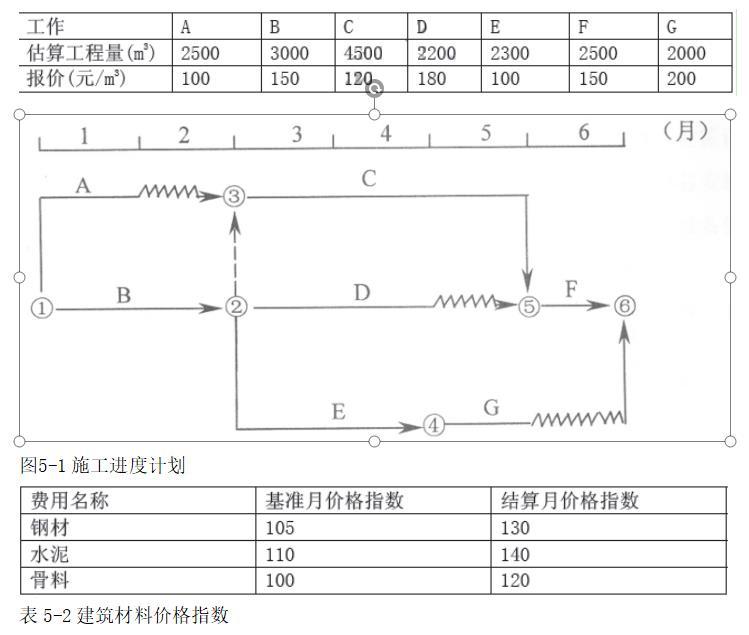

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工程6个月;A、B工作所用的材料由建设单位采购;合同价款采用以综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表5-1所示,该工程的各项工作按最早开始时间安排,按月均速施工,经总监理工程师批准的施工进度计划如图5-1所示。1、关键线路:B,C,F。工期6个月。2、A工作总时差计算:(1)公式计算:LF=2,EF=1,TF=1个月;(2)平行线路法:A与关键线路的交叉点为:①,②。所在线路平行的关键线路只有B,B的持续时间-A的持续时间=2-1=1。TF=1个月;(3)累计波形线法:A自身波形线加上后续所有线路的波形线的最小值为TF,A只有一条线路:A,C,F。TF=1个月。3、同理,D,E,G总时差也很容易计算出来。其中,E,G有共同的总时差,都是1个月。施工过程中,发生如下事件:事件1:施工单位有两台大型机械设备需要进场,施工单位提出由建设单位支付其进场费,但建设单位不同意另行支付。事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的综合单价199.79元/m3事件4:由于施工机械故障。G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2.施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。

【问题】1、事件1中,建设单位的做法是否正确?说明理由。

交通工程监理案例分析,章节练习,基础复习,专项训练

查看答案 纠错
答案:
本题解析:

1、建设单位的做法正确,大型机械的进出场费已包含在合同价(建安工程造价)中。

更新时间:2021-11-05 15:24

你可能感兴趣的试题

单选题

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A.相关图法
  • B.树枝图法
  • C.排列图法
  • D.直方图法
查看答案
多选题

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A.勘察报告编制深度
  • B.勘察任务书的完成情况
  • C.与勘察标准的符合情况
  • D.勘察人员资格和业绩情况
  • E.勘察工作概况
查看答案
单选题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A.大于总时差,小于自由时差
  • B.大于总时差,大于自由时差
  • C.小于总时差,小于自由时差
  • D.小于总时差,大于自由时差
查看答案
单选题

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A.合同
  • B.组织
  • C.经济
  • D.技术
查看答案
多选题

关于建设工程网络计划技术特征的说法,正确的有()。

  • A.计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B.网络计划能够明确表达各项工作之间的逻辑关系
  • C.通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D.通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E.网络计划可以利用电子计算机进行计算、优化和调整
查看答案
多选题

建设工程组织非节奏流水施工的特点有( )。

  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
查看答案
单选题

工程建设过程中,形成工程实体质量的阶段是()阶段。

  • A.决策
  • B.勘察
  • C.施工
  • D.设计
查看答案
多选题

下列建设工程进度影响因素中,属于业主因素的有( )。

  • A.提供的场地不能满足工程正常需要
  • B.施工计划安排不周密导致相关作业脱节
  • C.临时停水、停电、断路
  • D.不能及时向施工承包单位付款
  • E.外单位临近工程施工干扰
查看答案
单选题

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A.可行性研究阶段
  • B.决策阶段
  • C.设计阶段
  • D.保修阶段
查看答案
多选题

工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。

  • A.工作的持续时间
  • B.工作的开始时间
  • C.工作之间的逻辑关系
  • D.工作的完成时间
  • E.工作的资源强度
查看答案
