当前位置:首页 → 建筑工程 → 监理工程师 → 交通工程监理案例分析->某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和

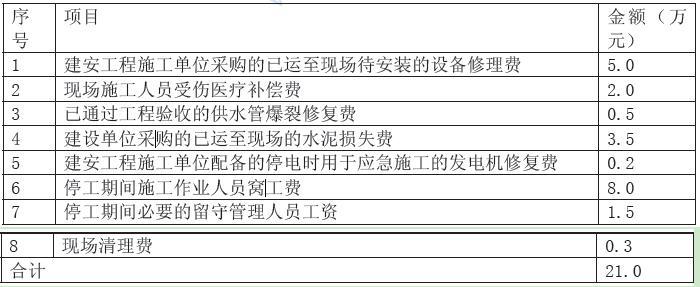

某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。在工程实施过程中,发生如下事件:事件1、监理单位编制建安工程施工招标文件时,建设单位提出投资人资格必须满足以下要求:⑴获得过国家级工程质量奖项⑵在项目所在地行政辖区内进行了工商注册登记⑶拥有国有股份⑷取得安全生产许可证。事件2、建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属于不可抗力的事件,造成经济损失(见表2-1)和工地全面停工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。事件3、施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项目监理机构报审。事件4、在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了工人窝工等损失。装修工程施工单位向项目监理机构提出变更设计和费用索赔申请。
【问题】2、事件2中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?
2、(1)建设单位承担的经济损失:①.待安装的设备修理费;②.供水管爆裂修复费;③.水泥损失费;④.留守管理人员工资;⑤.现场清理费;施工单位承担的经济损失为:①现场施工人员受伤医疗补偿费;②应急发电机修复费;③施工作业人员窝工费;(2)费用补偿总额:5+0.5+1.5+0.3=7.3(万元);(3)工程延期要求成立。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
