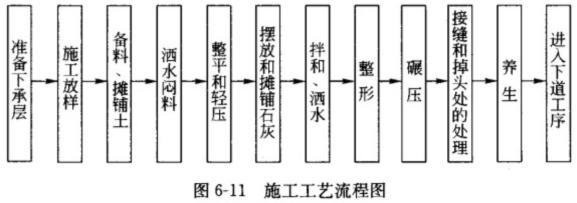

某二级公路全长27.8km,路基宽度12m,根据当地情况,设计采用了石灰稳定土基层。根据施工进度要求,施工单位向监理方和甲方提交了道路基层施工方案,方案中提出了采用路拌法施工,施工工艺流程如图6-11所示,并在施工方案中提出了质量控制关键点。
1、该公路基层施工质量控制关键点是:(1)基层施工所采用的机械设备组合;(2)基层所用石灰的剂量;(3)基层材料的含水量,拌和均匀性、配合比;(4)基层的压实度、弯沉值、平整度及横坡。2、为保证该石灰稳定土基层强度,施工中应重点控制:(1)石灰的剂量及灰量均匀;(2)石灰稳定土拌和均匀性;(3)石灰稳定土的压实;(4)石灰稳定土的养生。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
工程建设过程中,形成工程实体质量的阶段是()阶段。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
建设工程组织非节奏流水施工的特点有( )。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程竣工预验收合格后,项目监理机构应向建设单位提交()。
