某承包人与某业主签订了一项工程施工合同。合同工期为23天;工期每提前或拖延1天,奖励或罚款600元。按业主要求,承包人在开工前递交了一份施工方案和施工进度计划(见图7-4)并获批准。根据图中所示的计划安排,工作A、K、Q要使用同一种施工机械,而承包人单位可供使用的该种机械只有1台。在工程施工中,由于业主方负责提供的材料及设计图纸原因,致使C工作的持续时间延长了3天;由于承包人自身机械设备原因使N工作的持续时间延长了3天。在该工程竣工前1天,承包人向业主提交了工期和费用索赔申请。
【问题】2、假设该种机械闲置费用为280元/天,则承包人可得到的合理的费用索赔为多少元?

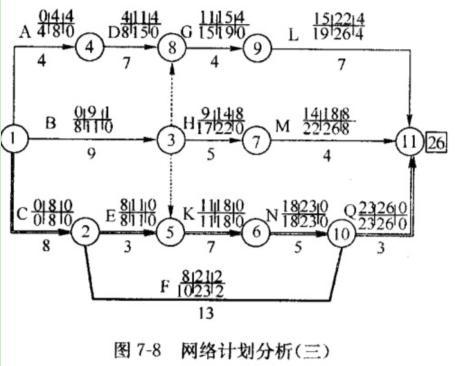

承包人可得到的费用索赔计算如下:将N工作的持续时间改为5天,重新计算见图7-8。通过计算得知:关键线路变为图7-8中双箭线所示,关键工作为C、E、K、N、Q,工期为26天,使工期拖长26-24=2天。其中,应罚款天数为26-25=1天。因工期拖延罚款:1天×600元/天=600元因机械闲置索赔:3天×280元/天=840元费周索赔数额:840-600=240元。
