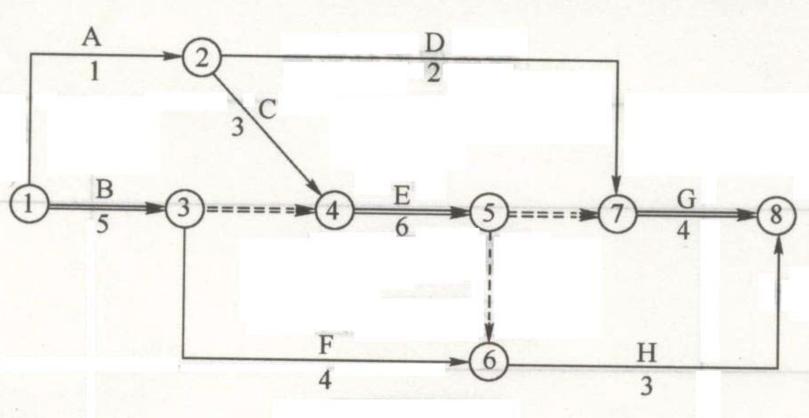

某厂(甲方)与某建筑公司(乙方)签订了某工程项目施工合同,同时与某降水公司签订了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、C作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中施工机械台班折旧费为50元/台班。施工网络计划见下图(单位:天)。甲乙双方合同约定8月15日开工。工程施工中发生如下事件:(1)降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日;(2)8月21日至8月22日,场外停电,停工2天,造成人员窝工16个工日;(3)因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过了10%;合同中该工作的综合单价为55元/m3,经协商调整后综合单价为50元/m3;(4)为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3;(5)在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。
【问题】(1)上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。
1、事件(1)可提出索赔要求,因为降水工程由甲方另行发包,是甲方的责任。事件(2)可提出索赔要求,因为因停水、停电造成的人员窝工是甲方的责任。事件(3)可提出索赔要求,因为设计变更是甲方的责任,且工作E的工程量增加了50m3,超过了招标文件中工程量的10%。事件(4)不应提出索赔要求,因为保证施工质量的技术措施费应由乙方承担。事件(5)可提出索赔要求,因为甲方指令增加工作,是甲方的责任。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
关于建设工程网络计划技术特征的说法,正确的有()。
工程建设过程中,形成工程实体质量的阶段是()阶段。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
建设工程组织非节奏流水施工的特点有( )。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程竣工预验收合格后,项目监理机构应向建设单位提交()。
