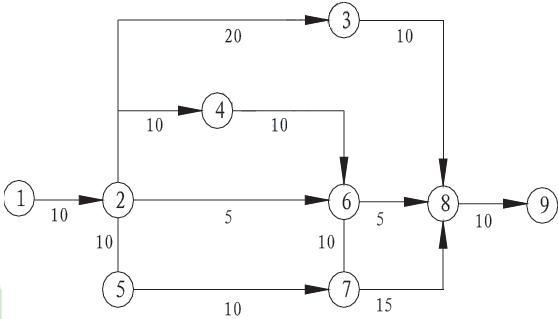

计算下列双代号网络图的节点时间参数,确定总工期和关键路线,若规定工期为50天,计划应如何调整?调整前和调整后如工作(⑥,⑧)工作延长3天完成,总工期有何影响?

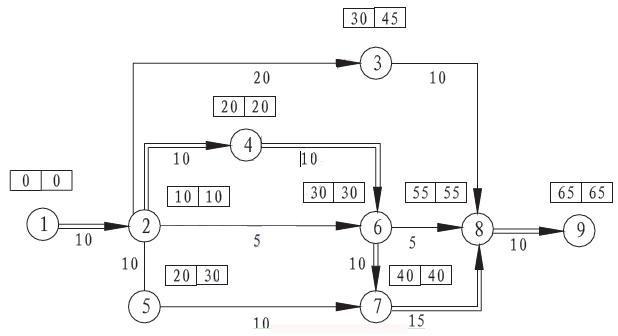

1、规定工期为50天,现计划工期65天,应压缩15天,因此选择关键工作压缩,方案多种,最简单是工作(①,②)和工作(⑧,⑨)共压15天,工作(①,②)压7天,工作(⑧,⑨)压8天,但不一定好。2、调整前工作(⑥,⑧)延长3天,总工期无影响,因为未超总时差15。调整后原划时差未变化仍无影响。
