当前位置:首页 → 建筑工程 → 监理工程师 → 交通工程监理案例分析->施工单位安排某工程的基坑挖土工作为:用两台正向铲挖土机挖土,

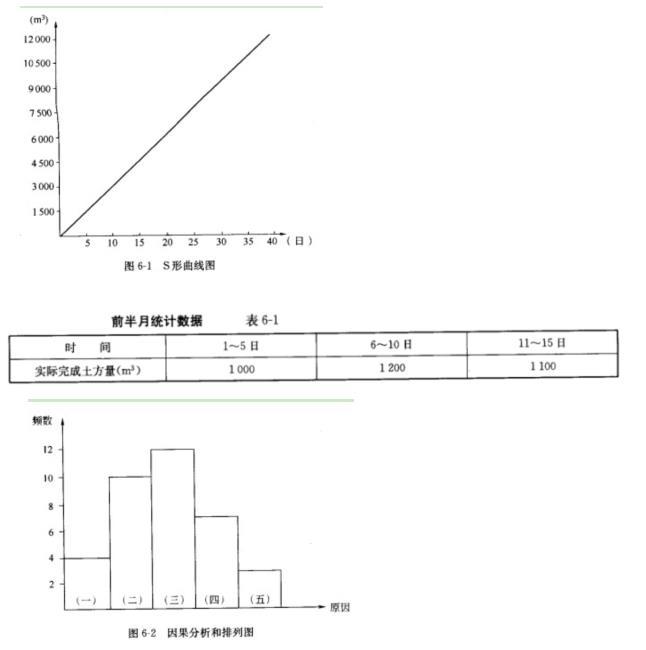

施工单位安排某工程的基坑挖土工作为:用两台正向铲挖土机挖土,并配备相应的汽车配套运土。挖土工程量共12000m3。挖土速度平均每天300m3,工期40天。监理工程师确认了施工单位的这一土方工程计划,并据此绘制了土方工程量累计曲线,见图6-1。从挖土工作开工起,现场监理人员根据施工日报,每5天汇总一次实际完成的土方量,前半个月的统计数据如表6-1所示。面对半个月的挖土进展情况,监理工程师要求施工单位分析产生进度偏差原因。2天后,施工单位对进度拖延的原因作了说明,并附有现场质量管理小组进行的因果分析和排列图,见图6—2。(二)运土汽车途中常受阻,配置数量不够;(三)土方分包单位将合同转让,总包单位不知道,进场的施工队对进度计划目标不了解;(四)其他原因;(五)挖土顺序不合理。
【问题】6、从图6-2中的原因(三)得知,挖土施工被转包。此时,总监理工程师应如何处理?
6、总监理工程师应下令停工,要求施工单位整改或调换有关施工人员,并及时向业主报告。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
