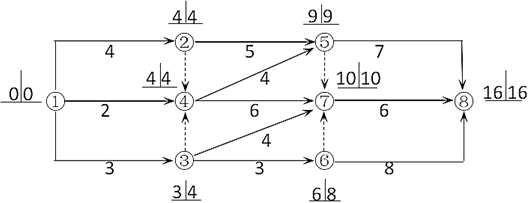

某工程双代号网络计划中各节点的最早时间与最迟时间如图10-2-5所示,图中表明( )。
在网络计划中,总时差最小的工作为关键工作。当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作。黑钻押题,, 本网络计划的关键线路有两条:即①→②→⑤→⑧和①→②→④→⑦→⑧,总工期为16。工作1-4的自由时差与总时差均为:4-2=2,为非关键工作;工作1-3的自由时差为:3-3=0,总时差为1,为非关键工作;工作3-7的自由时差与总时差均为:10-3-4=3,为非关键工作。
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )
某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。
在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。
关于建设工程网络计划技术特征的说法,正确的有()。
建设工程组织非节奏流水施工的特点有( )。
工程建设过程中,形成工程实体质量的阶段是()阶段。
下列建设工程进度影响因素中,属于业主因素的有( )。
工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。
工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
