当前位置:首页 → 计算机类 → 软件水平考试 → 中级系统集成项目管理工程师->阅读下列说明,回答1问题至问题3,将解答填入答题纸的对应栏内
阅读下列说明,回答1问题至问题3,将解答填入答题纸的对应栏内。
【说明】
项目经理小杨把编号为1401的工作包分配给张工负责实施,要求他必须:25天内完成。任务开始时间是3月1日早8点,每天工作时间为8小时。

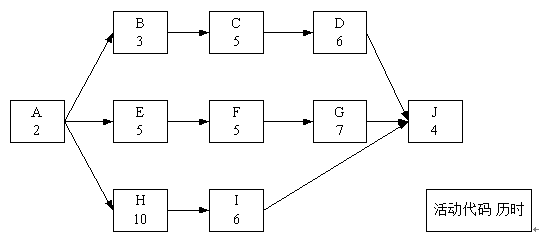

张工对该工作包进行了活动分解和活动历时估算,并绘制了如下的活动网络图。
1401工作包的直接成本由人力成本(每人每天的成本是1000元)构成,每个活动需要2人完成。
问题1(9分)
请将下面(1)~(6)处的答案填写在答题纸的对应栏内。

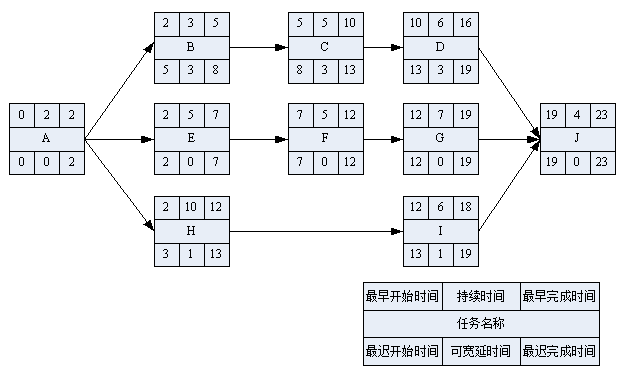

张工按照《1401工作包活动网络图》制定了工作计划,预计总工期为(1)天。按此计划,预留的时间储备是(1)天。该网络目的关键路径是(3)。按照《1401工作包活动网络图》所示,计算活动C的总时差是(4)天,自由时差是(5)天。正常情况下,张工下达给活动C的开工时间是3月(6)日。
问题2(6分)
假如活动C和活动G都需要张工主持施工(张工不能同时对C和G进行施工),请进行如下分析:
(1)由于各种原因,活动C在3月9日才开工,按照张工下达的进度计划,该工作包的进度是否会延迟?并说明理由。
(2)基于(1)所讲的情况,在不影响整体项目工期的前提下,请分析张工宜采取哪些措施?
问题3(10分)
张工按照《1401工作包活动网络图》编制了过渡计划和工作包预算,经批准后发布。在第12天的工作结束后,活动C、F、H都刚刚完成,实际花费为7万元。请做如下计算和分析:
(1)当前时点的SPI和CPI。
(2)在此情况下,张工制定的进度计划是否会受到影响,并说明理由。
本题考核的是网络进度图知识,关键是找出关键路径和画出如下图。画出如下解析图:
首先找出关键路径为:AEFGJ,2+5+5+7+4=23
(1)23天
(2)2天(预计总工期25-关键路径工期23=2)
(3)AEFGJ
(4)3天C活动最早结束时间是第10天,最晚结束时间是13,总时差=最晚结束时间-最早结束时间=13-10=3天
(5)0天;活动D最早开始时间-活动C最早结束时间=10-10=0;
(6)6日;3月1日开工,活动C最早在第5天开始,也即3月6日。
【问题2】
1. 因为C活动9日开始,13日下午下班才能结束(9、10、11、12、13)。而关键路径上的G活动,开始时间是13日上午8点。题目要求张工不能同时对C和G进行施工。所以会导致关键活动G延期1天,总工期延迟1天,但工作包有2天的储备时间,所以进度延期1天,但工作包整体进度还会在25天要求内完成。
2. (1)提高活动G、J的工作效率,
(2)增加资源,加快G、J进度
(3)赶工,加班
(4)指派经验更丰富的人去完成工作
【问题3】(1)根据题意12天A、B、C、E、F、H刚好完工知道,A、E、F分别在第0、2、7天开始工作;B、C分别在第2、5天开始工作;
H在2天开始工作;
设1代表1000;
得到:EV=(2+5+5+3+5+10)天*2*1=6,AC(已知)=7;
PV在第十二天按计划应该加上活动D的两天,即PV=[(2+5++5+3+5+10)+2]*2*1=6.4
SPI=EV/PV=6/6.4=09375
CPI=EV/AC=6/7=0.8571;
(2)会受到影响,因为目前情况下,进度落后,成本超支。
Advancements in ( )have contributed to the growth of the automotive industry through the creation and evolution of self-driving vehicles.
In project human resource management , ( )is not a source of power for the project manager.
At the project establishment stage , the feasibility study mainly includes techinical feasibility analysis , ( ), operation environment feasibility analysis and other aspects of feasibility analysis.
( )is a grid that shows the project resources assigned to each work package.
Xinhua News Agency reported in January 2022,Chian will further promote the developmet of a digital economy during the 14th Five-Year Plan eriod(2021-2025). The plan also emphasized industrial ( )transformation.
某公司投资一个使用寿命为5年的项目,第一年年初投入1000万元,从第1年到第5年每年年末都有净现金流量300万元。则项目的静态投资回收期为( )年。
下图是某地的街区网络图(单位:)里),疫情防控期间,一辆消毒车从疾控中心出发,需要消杀所有的街道并返回疾控中心。该消毒车完成消杀工作至少需要运行( )公里 。
某公司有东部、中部、西部三个生产基地,生产的产品需要运送带甲、乙、丙、丁四个市场,从生产基地到各个市场的单位运价及产量和需求量如表所示,完成该运输任务所需的最小运费为( )。
某炼油厂每季度需供应合同单位汽油15吨,煤油12吨,重油12吨,该厂从甲乙两处运回原油提炼,已知两处炼油成分如表所示,从甲处采购原油价格为2000元/吨,乙处为2900元/吨,为了使成本最低,炼油厂应从甲处购15吨,乙处采购( )吨。
某炼油厂每季度需供应合同单位汽油15吨,煤油12吨,重油12吨,该厂从甲乙两处运回原油提炼,已知两处炼油成分如表所示,从甲处采购原油价格为2000元/吨,乙处为2900元/吨,为了使成本最低,炼油厂应从甲处购( )吨,乙处采购20吨。
